Jak zabezpieczyć płytę fundamentową na zimę, żeby nie zapłacić za naprawę
Płyta wylana pod koniec sezonu, a przed nią cztery miesiące mrozu, deszczu i śniegu to scenariusz, w którym brak zabezpieczenia potrafi kosztować od 8 do 15 tysięcy złotych. Woda wsiąka w niezabezpieczony beton, zamarza, rozsadza strukturę, a chlorki z zimowej soli docierają do zbrojenia szybciej, niż ktokolwiek zakładał. Poniżej znajdziesz konkretny plan działania oparty na normie PN-EN 13670 i realiach polskich budów, a nie na ogólnikach rodem z forów internetowych.

- Czym przykryć płytę fundamentową przed mrozem i deszczem
- Zabezpieczenie zbrojenia i rur ogrzewania podłogowego na zimę
- Błędy przy zimowej ochronie płyty, które kosztują tysiące złotych
Czym przykryć płytę fundamentową przed mrozem i deszczem
Beton w pierwszych tygodniach po wylaniu ma porowatą strukturę, w której woda przenika na głębokość nawet 5-7 cm. Każdy cykl zamrożenia i rozmrożenia w tej warstwie powiększa mikropęknięcia, bo zamarzająca woda zwiększa objętość o około 9%. Stąd właśnie biorą się rysy widoczne dopiero wiosną.
Karbonatyzacja przy cyklach zamarzania to proces podstępny: dwutlenek węgla z powietrza reaguje z wodorotlenkiem wapnia w betonie, obniżając pH poniżej 9,5. Gdy taki beton spotyka wilgoć, stal zbrojeniowa zaczyna korodować, a rdza potrafi rozsadzić otulinę od środka. To właśnie dlatego ochrona przed wodą stoi na pierwszym miejscu.
Trzecim zagrożeniem jest wypłukiwanie mleczka cementowego przez stojącą wodę deszczówka rozpuszcza niezwiązane cząstki, pozostawiając słabe, kredowe plamy. Te miejsca mają potem nawet o 40% niższą wytrzymałość na ściskanie.
| Temperatura otoczenia | Czas potrzebny na bezpieczne wiązanie betonu C25/30 |
|---|---|
| 5-10°C | min. 6 tygodni |
| 0-5°C | min. 8 tygodni, konieczna ochrona przed mrozem |
| Poniżej 0°C | wiązanie praktycznie zatrzymane, beton nie osiąga projektowanej wytrzymałości |
Folia polietylenowa o grubości 0,3 mm to absolutne minimum cieńsza przepuszcza wilgoć i rwie się przy wietrznej pogodzie. Zakład między pasmami powinien wynosić minimum 30 cm, a na krawędziach płyty folię trzeba wywinąć na co najmniej 50 cm poza obrys. Takie wywinięcie chroni strefę przypodłogową przed podciąganiem wilgoci z gruntu w czasie roztopów.
Worki z piaskiem rozmieszczone co 1,5 m trzymają folię stabilnie nawet przy wietrze sięgającym 60 km/h. Kamienie czy deski nie zdają egzaminu worki rozkładają obciążenie równomiernie i nie przebijają powierzchni. Przy płycie o powierzchni 100 m² potrzeba około 45 worków napełnionych do połowy.
Folia PE kontra folia kubełkowa kontra geowłóknina
| Parametr | Folia PE 0,3 mm | Folia kubełkowa 400 g/m² | Geowłóknina 150 g/m² |
|---|---|---|---|
| Wodoszczelność | wysoka | wysoka | średnia (przepuszcza parę) |
| Wytrzymałość na rozerwanie | niska | bardzo wysoka | średnia |
| Ochrona przed uszkodzeniami mechanicznymi | brak | świetna (kubełki amortyzują) | dobra |
| Cena orientacyjna | 2-3 zł/m² | 8-12 zł/m² | 4-6 zł/m² |
| Kiedy stosować | standardowe zabezpieczenie krótkoterminowe | płyta zostaje na zimę dłużej niż 4 miesiące | podbudowa pod folią kubełkową |
Geowłókniny nie używa się jako samodzielnej warstwy zimowej, bo przepuszcza parę wodną. Sprawdza się natomiast jako przekładka między płytą a folią kubełkową kubełki wtedy nie wgniatają się w powierzchnię betonu.

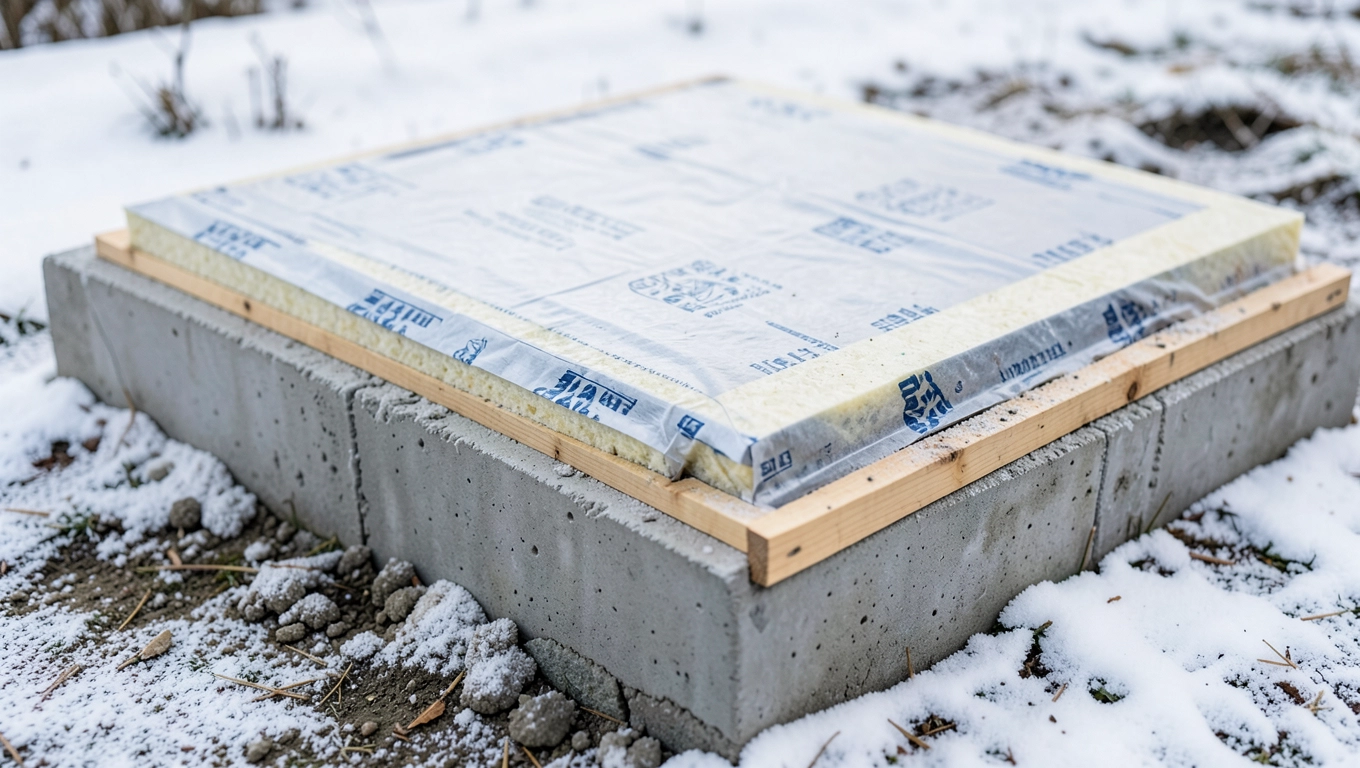

Nigdy nie kładź na płycie styropianu bezpośrednio, jeśli nie jest ona w pełni sucha. Zamknięta wilgoć pod styropianem tworzy warunki idealne do rozwoju grzybów i przyspieszonej karbonatyzacji.
Kontrola dojrzałości betonu przed przykryciem
Beton musi mieć co najmniej 28 dni, zanim nałożysz jakąkolwiek izolację termiczną. Wcześniejsze przykrycie zatrzymuje wilgoć potrzebną do hydratacji cementu. Prosty test: połóż na betonie folię kwadrat 50×50 cm i odczekaj 24 godziny. Brak kondensacji od spodu oznacza, że płyta jest gotowa.
Odwodnienie terenu wokół płyty
Spadek terenu 2% od płyty w każdym kierunku to wymóg, którego lekceważenie widać już po pierwszych roztopach. Woda stojąca przy krawędzi wsiąka pod folię i zamarza, tworząc kliny lodowe wciskające się pod płytę. Rów odwadniający o głębokości 30 cm w odległości 1 m od krawędzi rozwiązuje problem w 90% przypadków.
Zabezpieczenie zbrojenia i rur ogrzewania podłogowego na zimę
Stal zbrojeniowa wystająca ponad powierzchnię płyty to miejsca, w których rdza pojawia się najszybciej. Krople deszczu spływające po prętach nanoszą chlorki, a mróz potęguje proces. Kapturki ochronne z PVC z pianką rozprężną zakłada się na każdy pręt, który nie zostanie zalany betonem w ciągu najbliższych tygodni.
Rury PEX i AluPEX stosowane w ogrzewaniu podłogowym wytrzymują krótkotrwałe spadki temperatury, ale przy dłuższym wystawieniu na mróz poniżej -15°C tworzywo traci elastyczność. Najgorszy scenariusz to mikropęknięcie niewidoczne gołym okiem, które ujawnia się dopiero przy próbie ciśnieniowej wiosną i wtedy zaczyna się kosztowna rozbiórka posadzki.
Próba ciśnieniowa przed zamknięciem sezonu
Każdy obieg ogrzewania podłogowego powinien być napełniony wodą i poddany ciśnieniu próbnemu 6 barów przez minimum 24 godziny. Spadek ciśnienia o więcej niż 0,2 bara oznacza nieszczelność wymagającą natychmiastowej naprawy. Koszt takiej próby to około 300-500 zł, a koszt przeoczonej usterki to nawet 20 tysięcy zł za wymianę posadzki.
Rury napełnione wodą zabezpiecza się w dwojaki sposób: albo zostawia się je pod ciśnieniem roboczym 1,5-2 barów, albo spuszcza wodę i wtłacza sprężone powietrze pod ciśnieniem 0,5 bara. Drugie rozwiązanie jest bezpieczniejsze, bo zamarznięta woda w pustej rurze to scenariusz katastrofalny, natomiast powietrze spręża się i nie niszczy ścianek.
Rozdzielacz ogrzewania podłogowego najlepiej zamknąć w skrzynce izolowanej 5 cm styropianu XPS. Bez izolacji w nieogrzewanym pomieszczeniu temperatura przy rozdzielaczu spada nawet o 15°C względem otoczenia, a to wystarczy, by uszczelki zaczęły tracić elastyczność.
| Element instalacji | Temperatura krytyczna | Zabezpieczenie |
|---|---|---|
| Rury PEX/AlPEX | -15°C | woda pod ciśnieniem lub sprężone powietrze 0,5 bar |
| Rozdzielacz mosiężny | -20°C | skrzynka izolowana 5 cm XPS |
| Pompa obiegowa | bez ochrony | zabranie do suchego pomieszczenia |
| Zawory regulacyjne | -10°C | izolacja termiczna zaworu |
Lista kontrolna przed zamknięciem budowy na zimę
- Płyta ma co najmniej 28 dni i jest sucha (test folii 50×50 cm)
- Powierzchnia oczyszczona myjką ciśnieniową 150 bar
- Folia PE 0,3 mm lub kubełkowa z zakładem 30 cm
- Worki z piaskiem co 1,5 m trzymające folię
- Kapturki PVC na wszystkich prętach zbrojeniowych
- Rury ogrzewania napełnione i poddane próbie ciśnieniowej
- Rozdzielacz w izolowanej skrzynce
- Spadek terenu 2% od płyty potwierdzony poziomicą
- Rów odwadniający lub drenaż przy krawędzi
- Wywinięcie folii 50 cm poza obrys płyty
- Harmonogram kontroli co 3-4 tygodnie zapisany w telefonie
- Kontakt do firmy wykonującej próbę ciśnieniową wiosną
Błędy przy zimowej ochronie płyty, które kosztują tysiące złotych
Przykrywanie mokrej płyty folią to błąd widywany na co trzeciej budowie zaczynanej jesienią. Zamknięta wilgoć nie odparowuje, wsiąka w strukturę betonu i tworzy warunki do korozji zbrojenia od samego początku. Efekt: wiosną trzeba skuwać warstwę do 2 cm i wykonywać nową wylewkę.
Drugi klasyk to brak zabezpieczenia zbrojenia wystającego ponad płytę. Rdza pojawia się w ciągu 4-6 tygodni, a wiosną pręty wymagają piaskowania lub wymiany. Koszt piaskowania to 80-120 zł za metr bieżący pręta, a wymiana fragmentu zbrojenia to już 400-600 zł za punkt.
Trzeci błąd polega na zostawieniu wody w rurach ogrzewania podłogowego bez próby ciśnieniowej. Gdy rura pęka zimą pod wpływem lodu, nie widać tego do wiosny. Wtedy dopiero zaczyna się poszukiwanie wycieku, kucie posadzki i wymiana 20-50 metrów instalacji.
Czwarty problem to niedostateczne dociążenie folii. Wystarczy jeden wietrzny weekend, by folia odfrunęła, odsłonięty beton zamoknie i zacznie się cykl zamrażania. Worków z piaskiem nie da się zastąpić kamieniami, bo te punktowo przebijają folię.
Piąty błąd to brak spadku terenu. Woda stojąca przy krawędzi płyty zamarza, tworząc kliny lodowe wciskające się pod spód. Po roztopach płyta może osiadać nierównomiernie, a w najgorszym przypadku pęknąć wzdłuż przekątnej.
Szósty, najczęściej pomijany błąd: brak harmonogramu kontroli. Inwestorzy zakładają, że płyta raz przykryta jest bezpieczna przez całą zimę. Tymczasem po każdym silniejszym wietrze warto sprawdzić, czy folia nie odjechała, a po obfitych opadach czy woda nie stoi przy krawędziach. Kontrola co 3-4 tygodnie zajmuje 15 minut i potrafi zaoszczędzić kilkanaście tysięcy złotych.
Profilaktyka
Koszt zabezpieczenia 100 m² płyty na zimę to 300-800 zł. Jedna kontrola co miesiąc to około 100 zł (czas lub zlecenie). Całkowity wydatek zamyka się w kwocie 1500 zł, a inwestor ma spokojną zimę i pewność, że płyta jest gotowa do dalszych prac w marcu.
Naprawa po zimie
Koszt skucia i ponownego wylania płyty to 8-15 tys. zł. Naprawa zbrojenia to kolejne 2-4 tys. zł. Wymiana instalacji podłogowej po zamarznięciu rur sięga 15-25 tys. zł. Łącznie zaniedbanie potrafi pochłonąć 30-45 tys. zł, czyli dwudziestokrotność kwoty zabezpieczenia.
Harmonogram prac od października do marca
| Miesiąc | Działania |
|---|---|
| Październik | Wylanie płyty, codzienne podlewanie przez 7 dni, ochrona przed pierwszymi przymrozkami |
| Listopad | Czyszczenie powierzchni, kontrola dojrzałości, pierwsze przykrycie folią |
| Grudzień | Kontrola folii po wichurach, dociążenie worków, sprawdzenie rur ogrzewania |
| Styczeń | Kontrola odwodnienia po roztopach, weryfikacja kapturków na zbrojeniu |
| Luty | Planowanie prac wiosennych, kontakt z ekipą na marzec |
| Marzec | Odkrycie płyty, inspekcja stanu powierzchni, decyzja o ewentualnych naprawach |
Kiedy wrócić na budowę zimą
Kontrola co 3-4 tygodnie to absolutne minimum. Pierwsza powinna odbyć się tydzień po przykryciu płyty, kolejne po każdym silniejszym wietrze lub obfitych opadach. Wystarczy przejść wzdłuż obrysu, sprawdzić naciąg folii, stan worków i poziom wody w rowie odwadniającym. Piętnaście minut, które mogą zaoszczędzić kilkanaście tysięcy złotych.
Wiosną, przed wznowieniem prac, zamów próbę ciśnieniową ogrzewania podłogowego i oględziny płyty kamerą termowizyjną. Termowizja pokaże miejsca zawilgocone, niewidoczne gołym okiem, a próba ciśnieniowa potwierdzi szczelność instalacji. Koszt obu usług to około 600-900 zł, a daje pewność, że nie zaczynasz sezonu od ukrytej awarii.
Zabezpieczenie płyty fundamentowej na zimę to nie jest kwestia wyłożenia folii i zapomnienia. To proces obejmujący kontrolę dojrzałości betonu, dobór właściwej folii, ochronę zbrojenia i instalacji, a potem systematyczne przeglądy przez całą zimę. Każdy z tych elementów ma swoje uzasadnienie w fizyce i chemii materiału, nie w marketingu producentów. Norma PN-EN 13670 i Warunki Techniczne jakim powinny odpowiadać budynki i ich usytuowanie (Rozporządzenie Ministra Infrastruktury z 2002 r. z późn. zmianami) precyzyjnie określają wymagania, ale praktyka na budowie wymaga czegoś więcej: regularnej obecności i zdrowego rozsądku.
Źródła danych i norm: PN-EN 13670:2011 (Wykonywanie konstrukcji betonowych), PN-EN 206+A2:2021 (Beton: wymagania, właściwości, produkcja i zgodność), Rozporządzenie Ministra Infrastruktury z dnia 12 kwietnia 2002 r. w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie, publikacje ITB dotyczące prowadzenia prac betoniarskich w obniżonych temperaturach (serwis Wydawnictwa Instytutu Techniki Budowlanej: www.itb.pl). Orientacyjne ceny materiałów i usług pochodzą z analizy rynkowej cen katalogowych oraz informacji producentów systemów ogrzewania podłogowego dostępnych publicznie.
