Jaka grubość wylewki pod garaż blaszany? Konkretne liczby i porady

Autorzy bb budownictwo Aktualizacja: 6 lipca 2026 r.

Garaż blaszany bez wylewki to igranie z losem: lekka konstrukcja z blachy trapezowej waży zaledwie 300-500 kg, więc każdy punktowy nacisk podłoża może ją powoli przekrzywić, a wilgoć gruntowa w kilka sezonów przeżre profile od wewnątrz. Już po pierwszej zimie bez betonowej płyty blaszak potrafi „wędrować” kilka centymetrów w bok, więc drzwi przestają się domykać i pojawia się rdza w miejscach kontaktu blachy z ziemią. Prawidłowa wylewka pod garaż blaszany to fundament bezpieczeństwa, inwestycja, która decyduje o trwałości całej konstrukcji, a nie jedynie estetyczny dodatek.

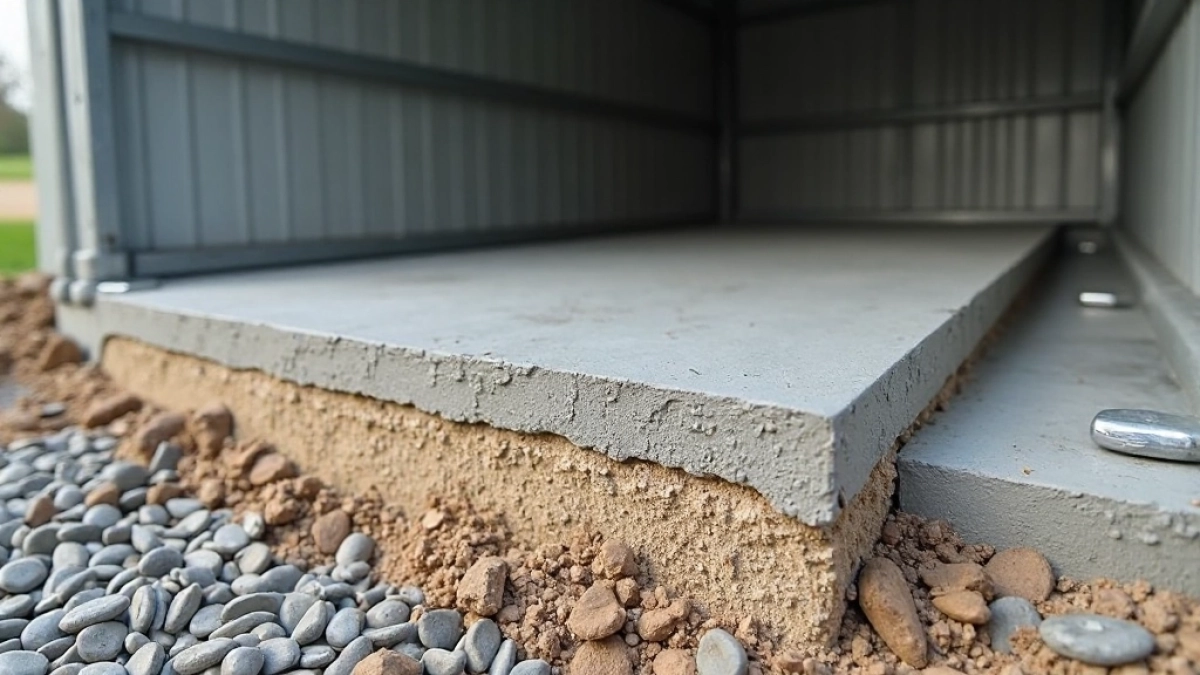

jaka grubość wylewki pod garaż blaszany

Wymiary wylewki pod garaż blaszany krok po kroku

Zanim sięgniesz po łopatę, musisz ustalić trzy twarde wymiary: długość, szerokość i grubość płyty. Standardowy blaszak 4×6 m potrzebuje wylewki 4,3×6,3 m, czyli po 15 cm zapasu z każdej strony. Ten margines chroni przed podmuchami wiatru, które wyrywają konstrukcję zbyt ciasno osadzoną, a jednocześnie ułatwia późniejszy montaż bez ryzyka zahaczenia blachą o krawędź betonu. Przy mniejszym garażu 3×5 m proporcje zostają takie same: finalna płyta ma 3,3×5,3 m, a jej obrys wyznacza się sznurkiem rozciągniętym między palikami.

Głębokość wykopu to kolejna stała, którą warto zapamiętać: 20 cm przy standardowym podłożu gliniastym i około 25 cm przy piaszczystym, które wymaga grubszej podsypki. Rozkład tej głębokości wygląda następująco: 5 cm podsypki żwirowej lub tłuczniowej (frakcja 0-31,5 mm) oraz 15 cm betonu konstrukcyjnego. Na gruntach niestabilnych, przy wysokim poziomie wód gruntowych lub po wyrwanych korzeniach starych drzew podsypkę pogrubia się do 8-10 cm, a wtedy automatycznie rośnie też grubość betonu.

Jaka grubość wylewki pod garaż blaszany będzie bezpieczna dla codziennego użytkowania? Dla samochodu osobowego o masie do 1,8 tony wystarczy 12-15 cm betonu C20/25 zbrojonego siatką stalową. W praktyce ekip budowlanych oznacza to obciążenie użytkowe rzędu 2,5 kN/m², które mieści się w rezerwie przy takiej grubości płyty. Garaż dla SUV-a 2,5 tony, dostawczego Transita czy większego vana potrzebuje już płyty 15-18 cm, a przy regularnym wjeżdzie maszyn rolniczych lub cięższego sprzętu rekomendowana grubość rośnie do 20 cm.

Wytyczenie obrysu to pierwszy i zarazem najtańszy krok całego przedsięwzięcia. Paliki drewniane wbite po rogach przyszłej wylewki, sznurek murarski, a następnie kontrola przekątnych muszą być równe, bo każdy milimetr błędu na początku zamieni się w centymetry problemów przy ustawianiu garażu. Wykop idzie prosto: odcinasz darń, wybierasz humus do wymaganej głębokości, dno wyrównujesz i ubijasz zagęszczarką płytową. Pominięcie ubijania gruntu to pierwszy krok do osiadania płyty, więc warto poświęcić temu etapowi dodatkową godzinę.

Podsypka żwirowa pełni rolę drenażu i warstwy rozkładającej obciążenia. Rozsypujesz ją równomiernie na dnie, warstwami po 5 cm, każdą warstwę ubijając. Gruby tłuczeń lub mieszanka piaskowo-żwirowa (tzw. pospółka) sprawdzają się tu lepiej niż sam żwir rzeczny, bo klinują się i tworzą stabilne podparcie. Folia PE o grubości 0,2 mm rozłożona na podsypce oddziela beton od wilgoci gruntowej i spowalnia odciąganie wody ze świeżej mieszanki bez folii beton traci wodę zbyt szybko i powstają rysy skurczowe.

Szalunek wyznacza krawędzie wylewki i utrzymuje napór świeżego betonu. Przy prostej, prostokątnej płycie wystarczą deski szalunkowe klasy C24 lub deski kompozytowe skręcone ściskami. Wyższa klasa betonu C25/30 oraz szalunek z płyt prefabrykowanych sprawdzają się przy garażach podwójnych 6×6 m i większych. Na gruntach piaszczystych warto rozważyć szalunek tracony z pustostawów, który zostaje jako izolacja termiczna krawędzi bocznych.

Zbrojenie to element, którego wiele poradników nie docenia, a który robi różnicę między płytą, która trzyma kształt latami, a taką, która po pierwszej zimie zaczyna pękać w narożnikach. Siatka stalowa z drutu żebrowanego ⌀4 mm o oczkach 15×15 cm, ułożona na dystansach (tzw. „krzesełkach”) tak, aby znajdowała się w dolnej jednej trzeciej grubości płyty, przejmuje naprężenia skurczowe i rozkłada obciążenia punktowe od kół. Bez siatki beton nie ma elementu, który „ściągnąłby” mikropęknięcia, i wtedy zamiast wylewki zyskujesz drogą w wyróżnienie nawierzchnię, która wymaga wymiany po 3-5 latach.

Mieszanie betonu odbywa się na budowie w betoniarce lub dostarczane jest gruszką z wytwórni. Beton towarowy zamawiasz w klasie C20/25 (dawniej B25) przy standardowej wylewce 12-15 cm, w klasie C25/30 (dawniej B30) przy cięższym garażu lub grubszej płycie. Konsystencja S3 (plastyczna) ułatwia rozprowadzanie i wyrównanie, ale zbyt rzadki beton osiada i wymaga większej ilości wody, co obniża wytrzymałość końcową. Po wylaniu mieszankę zagęszczasz wibratorem wgłębnym, co usuwa pęcherzyki powietrza i układa kruszywo w strukturę o wyższej nośności.

Wyrównanie powierzchni łatą (zwaną potocznie „wigorem”) to moment, w którym wylewka podlega ostatniej korekcie geometrycznej. Ruchy zamiatające długą łatą po szalunku ściągają nadmiar betonu i wypełniają zagłębienia. Tolerancja 3 mm na metr bieżący wystarcza, by garaż stał stabilnie i nie kołysał się na nierównościach. Listwy dylatacyjne z pianki PE o grubości 5 mm dzielą wylewkę na pola nie większe niż 4×4 m, co chroni beton przed losowymi pęknięciami w pierwszych tygodniach dojrzewania.

Pielęgnacja betonu trwa od 3 do 7 dni i decyduje o tym, jaką wytrzymałość uzyska płyta. Polewanie wodą 2-3 razy dziennie, przykrycie folią PE lub matą jutową chroniącą przed parowaniem to obowiązkowe rytuały. W upalne dni beton podlewasz już po 4 godzinach od wylania, bo temperatura powyżej 25°C w połączeniu z wiatrem potrafi wysuszyć nawierzchnię w ciągu doby. Pominięcie pielęgnacji oznacza spadek wytrzymałości nawet o 30%, co w praktyce objawia się pylącą, kruszącą się powierzchnią.

Montaż garażu możesz rozpocząć po 7 dniach od wylania, ale pełną wytrzymałość użytkową beton osiąga dopiero po 28 dniach. W praktyce oznacza to: przez pierwszy miesiąc unikaj stawiania ciężkich przedmiotów w narożnikach i nie blokuj wylewki na długo stojącą wodą. Po tym czasie garaż blaszany stoi stabilnie, a jego profile nie mają kontaktu z gruntem, więc korozja postępuje wielokrotnie wolniej niż przy blaszaku stawianym bezpośrednio na trawie.

Ile betonu i jaka klasa na wylewkę pod garaż?

Zapotrzebowanie na beton liczy się prosto: objętość wylewki to długość × szerokość × grubość. Przy garażu 4×6 m z płytą 15 cm: 4,3 × 6,3 × 0,15 = 4,06 m³. Tyle zamawiasz z wytwórni lub tyle przygotowujesz samodzielnie z worków. W praktyce warto doliczyć 5-10% zapasu na nierówności wykopu i straty przy transporcie.

Beton towarowy z gruszki kosztuje orientacyjnie 280-380 zł netto za m³ z dostawą, zależnie od regionu i terminu. Samodzielne mieszanie z worków 25 kg wychodzi drożej robocizno, ale ma sens przy małych płytach, gdy gruszka nie ma sensu logistycznego. Zużycie worków: 25 kg = około 0,0125 m³ mieszanki gotowej, więc na 4 m³ potrzebujesz 320 worków, czyli 7 sztuk na każdy m² przy 15 cm grubości.

MateriałZużycie na 4×6 mCena orientacyjna
Beton C20/254,0-4,2 m³1 200-1 600 zł
Siatka stalowa ⌀4 mm, 15×15 cm28 m²200-320 zł
Podsypka żwirowa (tłuczeń 0-31,5)1,4 m³180-260 zł
Folia PE 0,2 mm30 m²80-120 zł
Deski szalunkowe (na 1 tydzień)40 mb120-180 zł
Pianka dylatacyjna PE 5 mm20 mb40-60 zł

Klasa betonu dobierana jest do obciążenia i warunków. C20/25 sprawdza się w większości garaży blaszanych, bo jej wytrzymałość gwarantuje 25 MPa po 28 dniach, a norma PN-EN 206+A2:2021 dopuszcza taką wytrzymałość dla płyt nieobciążonych dynamicznie. C25/30 wybierasz, gdy garaż stoi w strefie mrozoodpornej (mrozoodporność F150 zamiast standardowej F100) albo gdy wjeżdża w niego cięższy sprzęt. Beton B30 (C20/25) i wyżej powinien zawierać domieszki uplastyczniające, bo same proporcje wody i cementu nie wystarczą do uzyskania pompowalnej konsystencji bez utraty wytrzymałości.

Samodzielne wykonanie wylewki pod blaszak 4×6 m trwa 2 dni robocze plus 3-7 dni pielęgnacji. Pierwszy dzień to wykop, podsypka, szalunek, zbrojenie. Drugi dzień to mieszanie, wylewanie, wyrównanie. Trzeci tydzień to pielęgnacja i schnięcie. Koszt robocizny własnej oceniasz jako 0 zł, ale poświęcasz 12-16 godzin pracy fizycznej. Wariant z pomocnikiem skraca czas do 1,5 dnia, a pomoc kolegi kosztuje zwykle „piwo i obiad”. Ekipa z betoniarką gruszką i własnymi narzędziami kończy całość w 6-8 godzin, a faktura wynosi 1 500-2 800 zł za robociznę bez materiałów.

WariantRobociznaMateriałyNarzędziaSUMA
Samodzielnie0 zł1 800-2 400 zł100-200 zł1 900-2 600 zł
Z pomocnikiem200-500 zł1 800-2 400 zł100-200 zł2 100-3 100 zł
Ekipa z gruszką1 500-2 800 zł1 800-2 400 złw cenie3 300-5 200 zł

Narzędzia, które warto kupić lub wypożyczyć, mieszczą się w kwocie 100-250 zł przy jednorazowym użyciu. Łopata szpiczasta, łopata piaskowa, taczka, poziomica 1,2 m, sznurek murarski, zagęszczarka płytowa (wypożyczenie 80-120 zł/dobę), mieszadło do betonu na wiertarkę (jeśli mieszasz z worków), łata do wyrównywania 3 mb. Bez tych narzędzi praca idzie dwa razy wolniej i wynik jest mierny.

Wylewka betonowa

Najbardziej uniwersalne rozwiązanie, wytrzymałość 25-30 MPa, koszt 90-140 zł/m² razem z robocizną, czas wykonania 2 dni, trwałość 30+ lat. Sprawdza się w każdych warunkach gruntowych i przy każdym typie pojazdu. Wymaga wykopu i podsypki.

Bloczki betonowe

Alternatywa dla suchego podłoża, koszt 60-110 zł/m², czas wykonania 1 dzień, trwałość 20-30 lat. Stawia się w rzędach na podsypce piaskowej. Nie nadaje się na grunty gliniaste i wysoki poziom wód gruntowych, bo bloczki „pływają” po deszczu.

Fundament punktowy

Stopy fundamentowe pod narożniki i profile nośne, koszt 40-80 zł/m², czas wykonania 1 dzień, trwałość zależna od gruntu. Sprawdza się lekkich konstrukcji, ale nie daje równej nawierzchni wewnątrz.

Kostka brukowa

Estetyczne podłoże z kostki 6-8 cm na podsypce cementowo-piaskowej, koszt 80-130 zł/m², czas wykonania 2 dni, trwałość 25+ lat. Sprawdza się przy równej nawierzchni i niskim poziomie wód gruntowych.

Płyta prefabrykowana

Gotowa płyta dostarczana dźwigiem, koszt 160-250 zł/m², czas montażu 2-3 godziny, trwałość 40+ lat. Najszybsze rozwiązanie, ale wymaga dostępu dla ciężkiego sprzętu i równego podłoża.

Kiedy wybrać inną opcję niż wylewka betonowa? Bloczki betonowe na gruncie gliniastym pracują i prowadzą do przekrzywienia blaszaka już po pierwszym sezonie. Fundament punktowy sprawdza się, gdy blaszak ma wbudowaną podłogę z blachy i służy tylko do przechowywania, nie do parkowania auta. Kostka brukowa 6 cm nie wytrzymuje obciążenia dostawczaka powyżej 3,5 tony, więc przy regularnym wjeździe busa potrzebna jest kostka 8 cm albo wylewka. Płyta prefabrykowana ma sens przy dużych inwestycjach lub gdy wylewanie na mokro jest logistycznie niemożliwe (zima, ograniczony dostęp).

Najczęstsze błędy przy wylewce pod garaż blaszany

Pomijanie podsypki żwirowej kończy się kapilarnym podciąganiem wody z gruntu do spodu płyty. Zamarzająca w zimie woda pęcznieje i odspaja dolną warstwę betonu, a po 2-3 sezonach cała płyta zaczyna „pływać” na warstwie lodu. Zbrojenie bez podsypki nie ma na czym się oprzeć, więc siatka jest wyrzuceniem pieniędzy. Rozwiązanie: podsypka 5-8 cm ubita warstwami, oddzielona folią PE od betonu.

Brak zbrojenia to kolejna prosta droga do rys skurczowych i pęknięć narożnikowych. Beton pracuje pod naprężeniami rozciągającymi w fazie wiązania, a pojedyncza warstwa siatki stalowej ⌀4 mm o oczkach 15×15 cm przejmuje te naprężenia i rozprowadza je równomiernie. Porzucona siatka oznacza, że każde pęknięcie zamienia się w aktywną rysę, w którą wnika woda i mróz. W efekcie płyta wymaga wymiany po 5-8 latach, choć mogłaby służyć 30 lat.

Wylewanie betonu przy temperaturze poniżej 5°C lub powyżej 30°C wymaga dodatkowych środków. Poniżej zera proces wiązania zwalnia lub zatrzymuje się całkowicie, a woda zarobowa zamarza i rozsadza strukturę. Powyżej 30°C woda odparowuje szybciej, niż beton zdąży się związać, i powstają mikropęknięcia termiczne. Beton zimowy z domieszkami przeciwmrozowymi lub beton letni z retarderami rozwiązuje problem, ale kosztuje więcej.

Zbyt szybki montaż garażu na świeżej wylewce obciąża beton, który jeszcze nie osiągnął wymaganej wytrzymałości. Po 7 dniach beton ma około 60-70% wytrzymałości projektowanej, czyli wystarczającą do ustawienia pustego blaszaka, ale nie do wbijania kotew, dynamicznego montażu profili ani do ustawiania na nim ciężkiego sprzętu. Pełne obciążenie użytkowe dopuszczasz po 28 dniach, a większość ekip, które wystawiają blaszak po 3 dniach, łamie tę zasadę i przyjmuje ryzyko na siebie.

Brak dylatacji obwodowej przy płycie większej niż 4×4 m prowadzi do losowych pęknięć w pierwszych tygodniach schnięcia. Pianka PE 5 mm wokół obrysu i w wewnętrznych podziałach co 4 m daje betonowi miejsce na swobodne kurczenie się. Bez dylatacji beton sam je sobie „organizuje” i tworzy pęknięcia, które trudno naprawić estetycznie i które zbierają wodę.

Uwaga! Nie oszczędzaj na zbrojeniu i podsypce. Te dwie warstwy kosztują razem 8-12% budżetu wylewki, ale wydłużają jej żywotność z 8 do 30 lat. Każda zaoszczędzona złotówka na siatce lub tłuczniu zamienia się w 10 zł wydanych na naprawy w ciągu następnej dekady.

Porada eksperta. Zanim zaczniesz wylewkę, udaj się z tabelką z numerycznym modelem obciążeń do konstruktora z uprawnieniami. Przy garażu na glinie, na pochyłym terenie lub przy nasypie kilkaset złotych za konsultację może uchronić Cię przed pękającą płytą za kilka lat.

Kolejność prac przy wylewce możesz śledzić na bieżąco dzięki krótkiej liście kontrolnej, która eliminuje pominięcia:

  • Wytyczenie obrysu palikami i sznurkiem, kontrola przekątnych
  • Wykop na głębokość 20-25 cm z ubiciem dna zagęszczarką
  • Podsypka żwirowa 5-8 cm ubita warstwami
  • Szalunek z desek C24 lub płyt prefabrykowanych
  • Folia PE 0,2 mm z wywinięciem na szalunek
  • Siatka stalowa ⌀4 mm, 15×15 cm, na dystansach
  • Mieszanie lub dostarczenie betonu C20/25 konsystencji S3
  • Wylanie, zagęszczenie wibratorem, wyrównanie łatą
  • Pielęgnacja wodą 2-3× dziennie przez 3-7 dni
  • Montaż garażu po min. 7 dniach, obciążenie po 28 dniach

Tabela odbioru wylewki to rzadko spotykany, ale praktyczny dodatek. Po 24 godzinach od wylania sprawdzasz, czy powierzchnia nie pyli przy potarciu dłonią (błąd: brak pielęgnacji). Po 7 dniach kontrolujesz równość łatą 2-metrową (tolerancja 5 mm). Po 28 dniach wykonujesz opcjonalny test sklerometrem (mlotkiem Schmidt) wartość odbicia powyżej 25 oznacza klasę C20/25 osiągniętą.

Koszt

Wylewka betonowa 4×6 m to wydatek 1 900-5 200 zł, zależnie od wariantu wykonania. Bloczki wychodzą taniej (1 500-3 000 zł), ale nie wszędzie się sprawdzają. Płyta prefabrykowana jest najdroższa (4 500-7 000 zł), ale najszybsza.

Czas

Samodzielna wylewka trwa 2 dni robocze plus 28 dni schnięcia do pełnej wytrzymałości. Ekipa z gruszką kończy w 6-8 godzin. Płyta prefabrykowana stawiana jest w 2-3 godziny, ale wymaga wcześniejszego przygotowania podłoża.

Wybór rozwiązania zależy od gruntu, budżetu i przewidywanego obciążenia. Na glebach gliniastych i przy cięższym sprzęcie wygrywa wylewka betonowa zbrojona siatką. Na piasku i przy lżejszym użytkowaniu wystarczą bloczki lub kostka brukowa. Na stabilnym, suchym podłożu i gdy zależy Ci na czasie płyta prefabrykowana. Norma PN-EN 206+A2:2021 reguluje wymagania dla betonu, Eurokod 2 (PN-EN 1992-1-1) określa zasady zbrojenia, a Rozporządzenie Ministra Infrastruktury z 12 kwietnia 2002 r. (Dz.U. 2002 nr 75 poz. 690 z późn. zm.) reguluje warunki techniczne, jakim powinny odpowiadać budynki i związane z nimi urządzenia budowlane. Dane cenowe materiałów pochodzą z ogólnopolskich cenników producentów betonu towarowego i hurtowni budowlanych w roku 2024.

Kiedy masz już projekt, paliki wbite i zamówioną gruszkę reszta to konsekwencja w wykonaniu. Wylewka pod garaż blaszany o odpowiedniej grubości i z prawidłowym zbrojeniem to jednorazowa inwestycja na dekady, nie miejsce do eksperymentów. Zanim wylejesz pierwszą partię betonu, sprawdź raz jeszcze wymiary, rzędne i zbrojenie.
