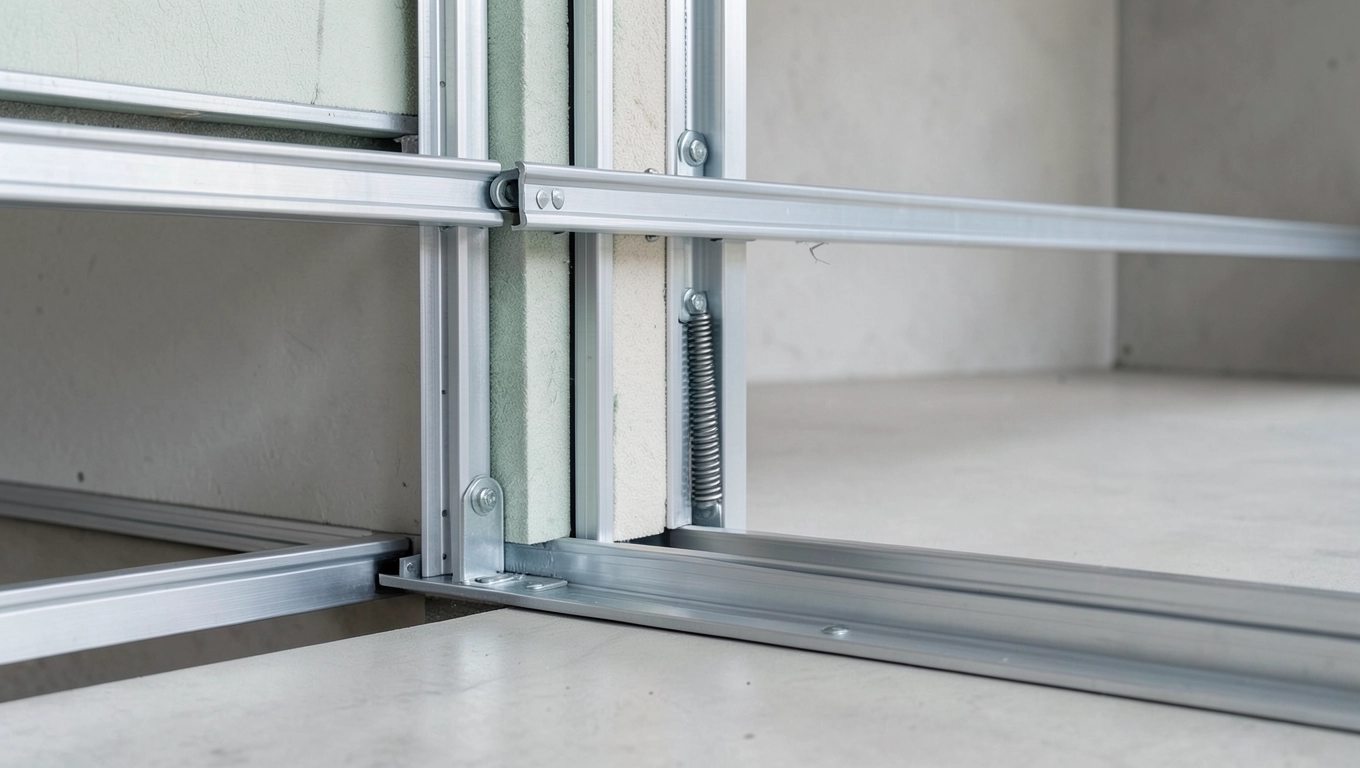

Samodzielny montaż bramy segmentowej – krok po kroku
Instalacja bramy segmentowej to projekt, który potrafi zaskoczyć nawet doświadczonego majsterkowicza niby wszystko wygląda logicznie na schemacie, ale kiedy przychodzi do pierwszego pomiaru luzu między nadprożem a sufitem, pojawiają się wątpliwości, czy aby na pewno otwór spełnia wymagania fabryczne. Podjąłeś już decyzję zakupową, masz już swój model, a teraz szukasz konkretnej, rzetelnej instrukcji, która krok po kroku przeprowadzi Cię przez cały proces montażu od wyrównania muru, przez ustawienie rolek prowadzących, aż po pierwsze uruchomienie mechanizmu sprężynowego. To nie jest tekst reklamowy ani skrótowy poradnik z filmiku naYouTube to faktyczna inżynierska drogowskazówka, która pozwoli Ci zamontować bramę segmentową Wiśniowski poprawnie, bezpiecznie i w rozsądnym czasie.

- Przygotowanie otworu i przestrzeni do montażu
- Niezbędne narzędzia oraz materiały
- Kolejne etapy instalacji bramy segmentowej
- Najczęstsze błędy i wskazówki bezpieczeństwa
- Montaż bramy segmentowej Wiśniowski pytania i odpowiedzi
Przygotowanie otworu i przestrzeni do montażu
Otwór wjazdowy to fundament każdego udanego montażu bramy segmentowej, dlatego najpierw musisz upewnić się, że spełnia on warunki określone przez producenta. Wymiar wrót powinien być szerszy od skrzydła bramy o minimum 100 mm z każdej strony innymi słowy, przy bramie o szerokości 2500 mm potrzebujesz otworu minimum 2700 mm w świetle, co wynika z konieczności zamontowania bocznych profili mocujących i zachowania szczeliny dylatacyjnej. Równie istotna jest wysokość nadproża, czyli odległość między górną krawędzią otworu a sufitem w przypadku standardowych bram segmentowych systemu pionowego musi wynosić co najmniej 180 mm, natomiast przy zastosowaniu sprężyn skrętnych montowanych wzdłuż belki nośnej luz ten wzrasta do 250-350 mm, ponieważ zwinięte skrzydło w pozycji spoczynkowej zajmuje określoną przestrzeń nad otworem.
Powierzchnia muru w miejscu mocowania prowadnic musi być idealnie pionowa dopuszczalne odchylenie od pionu to maksymalnie 2 mm na każdy metr wysokości, co reguluje norma budowlana PN-EN 12604. Jeśli ściana nosi ślady wcześniejszych prac budowlanych, nierówności przekraczające 5 mm należy wyrównać zaprawą wyrównawczą przed przystąpieniem do jakichkolwiek czynności montażowych. W przeciwnym razie prowadnice pionowe zostaną zamontowane pod kątem, a panele segmentowe zaczną trzeć o boczne uszczelki już przy pierwszych cyklach otwierania efektem będzie przyspieszone zużycierolek poliamidowych i charakterystyczny, irytujący świst podczas pracy bramy.
Podłoże w strefie garażu, na którym spoczywa dolna osłona progu, powinno być równe i utwardzone, najlepiej wykończone wylewką betonową o klasie minimum C20/25 zgodnie z Eurocode 2. Beton musi być sezonowany minimum 28 dni przed planowanym montażem to nie jest formalność, lecz wymóg techniczny wynikający z faktu, że niedostatecznie związana wylewka może powodować mikropęknięcia pod wpływem naprężeń montażowych. Wylewka powinna sięgać minimum 200 mm poza obrys bramy, a jej powierzchnia powinna być wypoziomowana z tolerancją 3 mm na całej długości progu dolnego.
Sprawdź Cennik montażu bram garażowych
Ostatnim elementem przygotowania jest sprawdzenie przestrzeni sufitowej zarówno pod kątem nośności konstrukcji, jak i obecności instalacji elektrycznych, wentylacyjnych czy wodno-kanalizacyjnych. Punkty mocowania wsporników sufitowych wymagają belki konstrukcyjnej lub stropu o nośności minimum 120 kg na punkt mocowania jeśli masz wątpliwości co do stanu technicznego stropu, wykonaj badanie sklerometrem, które pozwoli określić wytrzymałość na ściskanie w MPa.Instalacja elektryczna do napędu automatycznego również powinna być poprowadzona przed montażem bramy najlepiej kabel YKY 3×2,5 mm² w rurze osłonowej, wyprowadzony w miejscu planowanego zasilania siłownika.
Niezbędne narzędzia oraz materiały
Bez właściwego zestawu narzędzi montaż bramy segmentowej zamienia się w frustrację wielokrotne schodzenie po kolejny klucz, szukanie właściwego wiertła, niestabilna drabina w niewygodnym miejscu. Podstawą jest komplet kluczy nasadowych metrycznych w zakresie 10-24 mm, przy czym szczególnie istotne są klucze 13, 17 i 19 mm do mocowania rolek w obudowach łożyskowych oraz śrub M10 i M12 w punktach regujących. Wiertarka udarowa z udarem pneumatycznym to konieczność w przypadku betonowych ścian nośnych wiertła widiowe Ø 12-14 mm powinny mieć ostrze z węglika spiekanego, ponieważ zwykłe wiertła budowlane szybko się tępią na zbrojonym betonie.
Do poziomowania konstrukcji niezbędna jest poziomica laserowa lub wodna o długości minimum 1200 mm zwykła krótka poziomica (400-600 mm) nie zapewni wystarczającej precyzji przy sprawdzaniu pionu prowadnic, który musi być zachowany z dokładnością ±1 mm na całej wysokości 2500-3000 mm. Wyrównanie kątowe belki górnej względem poziomu realizuje się za pomocą podkładek regulacyjnych stalowych o grubościach od 1 do 10 mm zestaw minimum 20 sztuk różnych grubości to absolutne minimum na placu budowy.
Polecamy Kalkulator punktów montażowych siłowników do bramy skrzydłowej
Montażysta powinien dysponować również kluczem dynamometrycznym nastawionym na zakres 40-60 Nm do dokręcania rolek w łożyskach zbyt mocno dokręcona rolka zwiększa opory toczenia i powoduje przedwczesne zużycie łożysk kulkowych, natomiast niedokręcenie skutkuje luzami i wibracjami przenoszonymi na całą konstrukcję bramy. Dodatkowo przydatne są: piła tarczowa do przycinania profili aluminiowych na wymiar (jeśli otwór wymaga nietypowych korekt), nitownica pneumatyczna do łączenia paneli segmentowych nitami zrywanymi Ø 4,8 mm ze stali nierdzewnej oraz szczypce tnące do drutu stalowego przy regulacji sprężyn naciągowych.
Jeśli chodzi o materiały eksploatacyjne, warto zaopatrzyć się w zestaw kołków rozporowych stalowych Ø 12-14 mm typu TX lub kołki wbijane z tworzywa sztucznego przeznaczone do betonu klasy C20/30 i wyższej. Śruby mocujące M10×80 mm w klasie 8.8 z nakrętkami samohamownymi służą do połączenia wsporników sufitowych z belką nośną, natomiast do mocowania prowadnic pionowych do muru stosuje się kołki rozporowe M10×60 mm w rozstawie max 500 mm. Ilość punktów mocowania oblicza się jako minimum 6 sztuk na metr bieżący prowadnicy przy wysokości wrót 2500 mm daje to około 15 punktów mocowania na stronę.
Kolejne etapy instalacji bramy segmentowej
Cały proces montażu dzieli się na pięć logicznych faz, z których pierwsza to rozładunek i weryfikacja kompletności zestawu dostarczonego przez producenta sprawdzenie, czy liczba paneli odpowiada wysokości otworu (przykładowo przy bramie wysokości 2500 mm i panelach 500 mm powinno być dokładnie 5 segmentów), czy prowadnice nie mają odkształceń transportowych oraz czy zestaw zawiera kompletną belkę nośną z mechanizmem sprężynowym lub skrętnym. Rozpakowując elementy, warto ułożyć je kolejno od dolnego panelu do górnego, co znacząco ułatwi późniejszy montaż i wyeliminuje chaos na placu robót. Panele segmentowe układa się na drewnianych belkach nośnych, aby nie stykały się bezpośrednio z podłożem wilgoć pochłonięta z betonu może powodować korozję okuciowa na dolnej krawędzi profilu.
Zobacz Brama WIŚNIOWSKI NOBLA Instrukcją montażu
Druga faza to mocowanie pionowych prowadnic bocznych najpierw za pomocą tymczasowych wsporników drewnianych ustawia się prowadnicę w pionie, sprawdzając poziomicą, a następnie wierci otwory pod kołki rozporowe wiertłem Ø 12 mm na głębokość minimum 70 mm. Prowadnica boczna musi być odsunięta od ściany o wartość określoną w instrukcji producenta typowo 60-80 mm, mierzona od wewnętrznej powierzchni muru do wewnętrznej krawędzi prowadnicy co zapewnia prawidłowe prowadzenie rolek segmentów w łuku przejściowym. Po zamocowaniu pierwszej prowadnicy czynność powtarza się symetrycznie po drugiej stronie otworu, pamiętając że równoległość obu prowadnic ma tolerancję zaledwie ±1 mm na całej wysokości.
Trzecia faza to instalacja belki nośnej wraz z mechanizmem sprężynowym lub skrętnym. W systemach segmentowych z sprężynami naciągowymi (montaż sufitowy) belkę nośną mocuje się do wsporników sufitowych za pomocą śrub M10×80 mm, sprawdzając poziomem, czy belka jest idealnie pozioma każde odchylenie przekłada się na nierównomierne naprężenie linek nośnych i asymetryczne zamykanie bramy. Mechanizm sprężynowy wymaga szczególnej ostrożności podczas regulacji wstępnego naciągu fachowcy stosują metodę blokowania wału za pomocą specjalnego paska lub zacisków, a sam proces regulacji polega na równomiernym dokręcaniu śrub napinających po obu stronach, obserwując ugięcie wału sprężynowego. Moment regulacji to typowo 5-8 obrotów nakrętki dociskowej na każdej sprężynie, ale wartość ta zależy od ciężaru konkretnego skrzydła.
Czwarta faza to montaż paneli segmentowych rozpoczynając od dolnego segmentu wyposażonego w aluminiowy próg z uszczelką EPDM który ustawia się na podłożu i wprowadza dolne rolki w prowadnice boczne. Każdy kolejny panel łączy się z poprzednim za pomocą zawiasów segmentowych i nitów zrywanych Ø 4,8 mm, rozmieszczonych w rozstawie max 150 mm od krawędzi panelu nitowanie wykonuje się od góry do dołu, sprawdzając poziomicą, czy panel zachowuje poziom w obu płaszczyznach. Sprężyny naciągowe linki nośne mocuje się do dolnych rogów pierwszego segmentu za pomocą zacisków linowych tu przydaje się dynamometr do pomiaru siły napięcia, która dla bramy o powierzchni 7,5 m² (szerokość 3 m, wysokość 2,5 m) powinna wynosić około 180-220 N na każdą linkę.
Piąta faza to regulacja końcowa i testy funkcjonalne ustawienie wyłączników krańcowych w pozycjach zamknięcia i otwarcia, regulacja siły docisku uszczelki górnej, sprawdzenie pracy rolek w łukach przejściowych oraz ewentualny montaż napędu elektrycznego na wcześniej przygotowanym zasilaniu. Pełny cykl otwarcia i zamknięcia wykonuje się minimum pięciokrotnie, obserwując, czy brama pracuje płynnie bez szarpnięć, czy uszczelki równomiernie przylegają na całej szerokości oraz czy mechanizm ryglujący samohamownego zamka automatycznego zwalnia się bez oporu. Całkowity czas montażu dla dwuosobowej ekipy przy standardowym otworze 3000×2500 mm wynosi od 6 do 10 godzin pracy.
Najczęstsze błędy i wskazówki bezpieczeństwa
Pierwszym i najczęściej popełnianym błędem jest pomijanie etapu wyrównywania muru przed rozpoczęciem mocowania prowadnic efekt tego zaniedbania ujawnia się dopiero po wielu cyklach pracy bramy, kiedy rolki zaczynają niestabilnie pracować w łukach przejściowych, powodując charakterystyczny huk podczas zamykania. Producenci w instrukcjach montażowych jednoznacznie podkreślają wymóg zachowania pionu prowadnic w tolerancji ±1 mm na metr, ale w praktyce zdarza się, że montażysta instaluje prowadnice na nierównej ścianie, kompensując luzy podkładkami to pozorna oszczędność czasu, która generuje kosztowne naprawy w przyszłości.
Drugim poważnym błędem jest nieprawidłowe dokręcenie rolek w obudowach łożyskowych zbyt mocne zaciśnięcie zwiększa opory toczenia o 15-20%, co skutkuje przeciążeniem silnika napędu i skróceniem jego żywotności, natomiast zbyt luźne mocowanie prowadzi do wibracji i luzów przenoszonych na całą ramę bramy. Kluczem do sukcesu jest dokręcenie nakrętki M12 do momentu 50 Nm z równoczesnym sprawdzeniem, czy rolka obraca się swobodnie jeśli opór obrotu przekracza wartość określoną w karcie technicznej (typowo poniżej 2 Nm), należy poluzować połączenie o ćwierć obrotu.
Bezpieczeństwo podczas pracy ze sprężynami skrętnymi lub naciągowymi to obszar wymagający absolutnej dyscypliny naprężone sprężyny składowane w belce nośnej generują siły rzędu 500-800 N i stanowią realne zagrożenie urazowe w przypadku niekontrolowanego zwolnienia. Nigdy nie należy demontować elementów blokujących wał sprężynowy bez uprzedniego pełnego odprężenia profesjonalni monterzy stosują specjalne taśmy blokujące lub stalowe zaciski wału przed jakąkolwiek regulacją. Podczas manipulacji w pobliżu naprężonych sprężyn obowiązkowe są okulary ochronne i rękawice robocze, a cały obszar pracy powinien być zabezpieczony przed przypadkowym dostępem osób postronnych.
Instalacja elektryczna napędu automatycznego musi być wykonana zgodnie z normą PN-HD 60364-4-41 dotyczącą ochrony przeciwporażeniowej przewód ochronny PE powinien być podłączony do obudowy siłownika przed uruchomieniem, a wyłącznik główny zamontowany w widocznym miejscu, łatwo dostępnym dla użytkownika. Czujnik fotokomórki bezpieczeństwa instaluje się na wysokości 300-600 mm od podłoża po obu stronach otworu jego prawidłowe ustawienie zapobiega przytrzaśnięciu osoby lub zwierzęcia podczas zamykania bramy, co stanowi podstawowe wymaganie dyrektywy maszynowej 2006/42/WE.
Ostatnia kwestia to przegląd techniczny po pierwszym miesiącu eksploatacji niektóre połączenia śrubowe, mimo prawidłowego dokręcenia podczas montażu, mogą ulec poluzowaniu w wyniku drgań generowanych przez pracę mechanizmu. Rekomendowane jest sprawdzenie momentów dokręcenia kluczowych połączeń (wsporniki sufitowe, uchwyty rolek, obudowy łożyskowe) po około 30 dniach od uruchomienia i ewentualna rektyfikacja, co znacząco wydłuża bezawaryjny okres eksploatacji bramy segmentowej.
