Podlewanie płyty fundamentowej – harmonogram, który ratuje przed rysami

Autorzy bb budownictwo Aktualizacja: 29 czerwca 2026 r.

Samotny piątek na budowie, ekipa zwinęła się po wylaniu, a przed Tobą świeża, mokra płyta fundamentowa. Sobota, niedziela, upał albo wiatr, telefon dzwoni, a kierownik nie odbiera. Ten artykuł powstał po to, żebyś wiedział dokładnie co robić przez kolejne 28 dni, nawet jeśli nikt Ci nie pomoże. Koszt błędu jest brutalnie konkretny: naprawa rys skurczowych odsłaniających zbrojenie to wydatek rzędu 15-40 tys. zł, a w skrajnych przypadkach konieczność wzmocnienia lub wymiany płyty sięga sześciu cyfr.

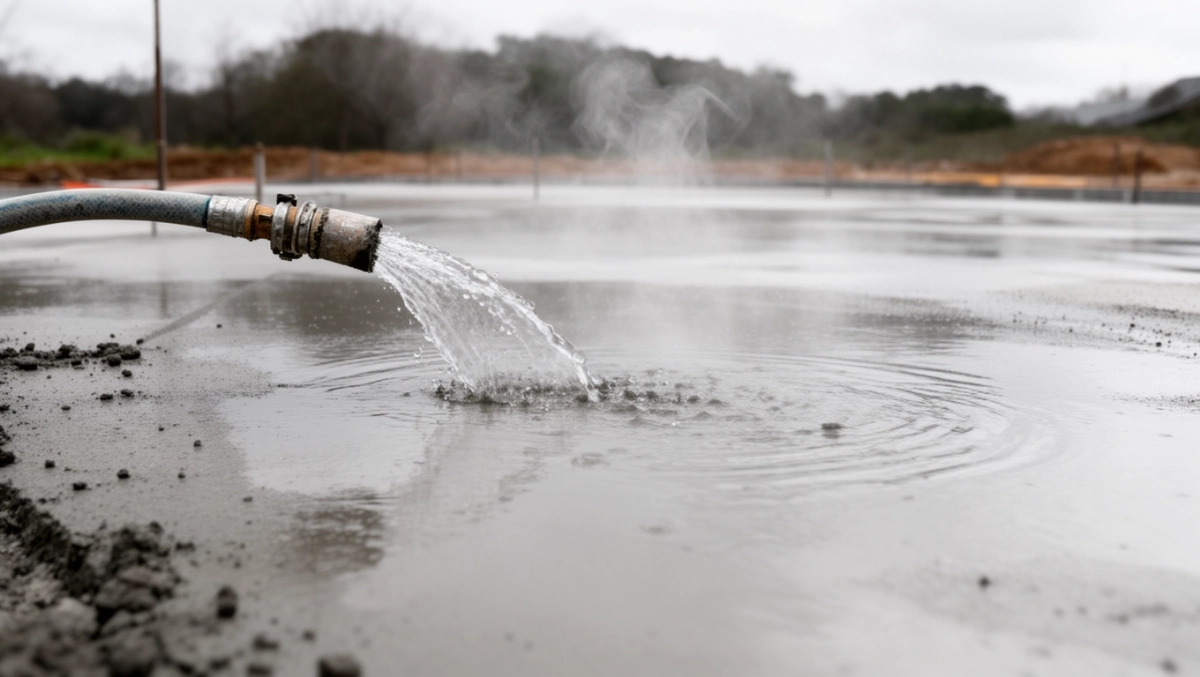

podlewanie płyty fundamentowej

Kiedy zacząć polewanie po wylaniu betonu

Proces hydratacji cementu rusza pełną parą w ciągu pierwszych czterech godzin od zarobu mieszanki. W tym czasie ziarna cementu wiążą wodę, tworząc strukturę krystaliczną odpowiedzialną za wytrzymałość betonu C25/30, najczęściej stosowanego pod domy jednorodzinne. Jeśli woda odparuje szybciej, niż zdąży się związać, hydratacja zatrzymuje się nieodwracalnie, a powierzchnia płyty zaczyna kurczliwie pękać.

Statystyka jest bezlitosna: do 80% rys powierzchniowych powstaje w pierwszych 24 godzinach dojrzewania. Właśnie dlatego normy PN-EN 13670 oraz Eurocode 2 nakładają obowiązek pielęgnacji natychmiast po zatarciu, a nie „kiedy ekipa wróci w poniedziałek". Konkretna godzina pierwszego zraszania zależy od temperatury otoczenia i tempa odparowania wody z powierzchni płyty.

Przy temperaturze powyżej 25°C pierwsze zraszanie wykonuje się już po 3-4 godzinach od wylania, gdy beton twardnieje na tyle, by strumień wody go nie uszkodził. W warunkach umiarkowanych, 15-20°C, można poczekać do 6-8 godzin. Poniżej 10°C proces hydratacji zwalnia tak bardzo, że zraszanie traci priorytet na rzecz ochrony termicznej.

Prosty test dłoni: dotknij delikatnie powierzchni płyty. Jeśli jest matowa, chłodna i nie zostawia śladu mleczka cementowego na palcach, beton jest gotowy na pierwszy kontakt z wodą. Wciąż błyszcząca, mokra powierzchnia oznacza, że mieszanka nie związane wystarczająco i strumień wody może naruszyć jej strukturę.

Najnowsze domieszki uszczelniające, aplikowane jeszcze na etapie wylewania, pozwalają opóźnić pierwsze podlewanie nawet o 2-3 godziny w upalne dni. Tworzą one na powierzchni betonu cienką warstwę ochronną, ograniczającą odparowanie wody zarobowej. To rozwiązanie szczególnie przydatne, gdy ekipa musi opuścić budowę przed zmrokiem.

Ile razy dziennie zraszać płytę fundamentową

Częstotliwość podlewania w pierwszym tygodniu zależy od trzech czynników: temperatury powietrza, wilgotności względnej oraz obecności osłon. W praktyce oznacza to od trzech do sześciu cykli zraszania w ciągu doby, rozłożonych równomiernie co 3-4 godziny w dzień i co 5-6 godzin w nocy.

OkresDziałanieUwagi
0-4 hDomieszki uszczelniające, zatarcieEtap wylewania, ekipa na budowie
4-24 hPierwsze zraszaniePrzy temp. >25°C start po 3-4 h
1-7 dniZraszanie 3-4× dziennie plus folia PEUpał wydłuża pielęgnację do pełnego tygodnia
7-28 dniOchrona przed mrozem i przeciągamiDojrzewanie betonu właściwego

Każdy cykl zraszania powinien trwać od 15 do 30 minut na każde 100 m² płyty, tak by woda równomiernie wsiąkła w powierzchnię. Zbyt krótkie podlewanie zwilży tylko wierzchnią warstwę, która szybko wysycha, tworząc iluzję nawodnienia. Zbyt intensywne, szczególnie silnym strumieniem, wypłukuje drobne cząstki cementu i osłabia strukturę płyty.

Temperatura wody ma znaczenie, o którym rzadko się mówi. Polewanie rozgrzanego betonu zimną wodą z sieci wodociągowej wywołuje szok termiczny, objawiający się mikropęknięciami wzdłuż zbrojenia. Optymalna różnica temperatur to maksymalnie 10°C, dlatego latem wodę warto napełnić do pojemnika kilka godzin wcześniej i zraszać dopiero po wyrównaniu temperatur.

Zraszanie ręczne konewką

Najtańsza metoda, skuteczna przy małych płytach do 80 m². Wymaga fizycznej obecności na budowie co 3-4 godziny, co w praktyce oznacza rezygnację z wyjazdów w pierwszym tygodniu. Strumień wody z konewki z sitkiem różowym zapewnia delikatne, rozproszone nawilżanie.

Zraszacz ogrodowy z timerem

Rozwiązanie dla płyt 80-150 m², pozwalające zraszać powierzchnię nawet pod Twoją nieobecność. Timer ustawiony na 15 minut co 3 godziny zapewnia stałe nawilżanie. Koszt: 120-250 zł za kompletny zestaw z wężem i statywem.

Maty nawadniające

Najbardziej efektywne przy dużych płytach powyżej 150 m², szczególnie w upalne dni. Maty z włókniny kapilarnej równomiernie oddają wodę przez 12-18 godzin, ograniczając parowanie o 70-80% w porównaniu z gołą powierzchnią. Koszt: 8-14 zł/m².

Ile wody potrzeba na płytę fundamentową

Mini-kalkulator zapotrzebowania na wodę opiera się na proporcji: około 3-5 litrów na każdy metr kwadratowy płyty, na jeden cykl zraszania w umiarkowanej temperaturze. Przy płycie 120 m² i czterech cyklach dziennie oznacza to 1,4-2,4 m³ wody na dobę, czyli mniej więcej tyle, ile zużywa czteroosobowa rodzina przez tydzień.

W okresie letnim, gdy temperatura przekracza 28°C, zapotrzebowanie rośnie o 40-60%. Przy płycie 120 m² to już 2-3,7 m³ wody dziennie. Warto to zaplanować przed betonowaniem, bo nie każda działka ma przyłącze wodociągowe o wystarczającej wydajności. Studnia z hydroforem o wydajności 3 m³/h powinna sobie poradzić, ale wolumetryczny zbiornik na deszczówkę o pojemności 2 m³ trzeba uzupełniać.

Nigdy nie podlewaj płyty wodą studzienną w temperaturze poniżej 8°C, nawet w środku lata. Takie warunki zdarzają się przy głębokich studniach kręgowych na terenach wiejskich i mogą wywołać szok termiczny identyczny jak polewanie lodowatą wodą z kranu.

Pielęgnacja płyty fundamentowej w upał i mróz

Ekstremalne warunki pogodowe zmieniają reguły gry. Beton klasy C25/30 w temperaturze 30°C i przy wietrze 5 m/s traci wodę zarobową z prędkością 1,2-1,8 litra na metr kwadratowy na godzinę. To oznacza, że powierzchnia 100 m² płyty potrafi odparować ponad 100 litrów wody w ciągu jednego, suchego, wietrznego dnia. Bez interwencji wystarczą cztery godziny, by powstały rysy skurczowe sięgające zbrojenia.

Upał powyżej 25°C: protokół letni

Podlewanie nocne, między 22:00 a 6:00, to absolutna podstawa w okresie letnim. Temperatura spada wtedy o 8-12°C, wilgotność wzrasta, a odparowanie wody zwalnia dwu- trzykrotnie. Jeden cykl zraszania w nocy daje więcej niż dwa w środku dnia, gdy słońce operuje na pełne.

Osłony przeciwsłoneczne, najlepiej biała folia PE rozciągnięta na stelażu 50-80 cm nad powierzchnią płyty, obniżają temperaturę betonu o 6-10°C. To różnica między spokojnym dojrzewaniem a ryzykiem spękań termicznych. Stelaż można zrobić z kantówek 5×5 cm, a folia kosztuje 2-3 zł/m².

Wiatrochrony z geowłókniny lub agrowłókniny P50 redukują prędkość wiatru przy powierzchni płyty o 60-70%. W warunkach budowy domu jednorodzinnego sprawdzają się tymczasowe parawany z plandeki, ustawione od strony najczęstszych wiatrów w regionie.

Mróz poniżej 5°C: protokół zimowy

Zimą podlewanie płyty fundamentowej wodą jest zakazane. Woda zamarzająca w porach betonu zwiększa swoją objętość o 9%, rozsadzając strukturę od środka. Jedynym wyjątkiem jest sytuacja, gdy temperatura spada do -2°C na krótko, a woda zdąży wsiąknąć w powierzchnię przed zamarznięciem. To ryzykowna kalkulacja, której lepiej unikać.

Domieszki przeciwmrozowe, takie jak azotyn wapnia lub chlorek wapnia, obniżają temperaturę zamarzania wody zarobowej do -5, a nawet -10°C. Ich dawkowanie wynika z obliczeń projektowych, więc nie dodaje się ich na własną rękę. Decyzję podejmuje technolog betonu lub kierownik budowy na podstawie prognozy pogody i klasy ekspozycji betonu.

Osłony termiczne z mat słomianych grubości 5-10 cm lub styropianu EPS 100 grubości 8 cm pozwalają utrzymać temperaturę powierzchni płyty powyżej zera przez 7-14 dni po wylaniu, kosztem inwestycji rzędu 25-45 zł/m². To cena porównywalna z naprawą rys, więc kalkulacja jest prosta.

Metoda ochronySkuteczność termicznaKoszt (zł/m²)Czas montażu
Maty słomiane 10 cmUtrzymuje >0°C do -8°C18-282-3 godz./100 m²
Styropian EPS 100, 8 cmUtrzymuje >0°C do -12°C32-451-2 godz./100 m²
Folia PE z poduszką powietrznąUtrzymuje >0°C do -3°C4-80,5 godz./100 m²
Namiot pneumatyczny z nagrzewnicąPewna kontrola temperatury85-1404-6 godz./100 m²

Najczęstsze błędy przy podlewaniu płyty fundamentowej

Pięć lat nadzoru budowlanego wystarczy, żeby zobaczyć te same grzechy inwestorów powtarzane na każdej dziesiątej budowie. Wszystkie wynikają z pośpiechu albo ze złej rady przekazywanej między sąsiadami na działkach rekreacyjnych.

Polewanie silnym strumieniem z węża ogrodowego bez dyszy to klasyk. Strumień wody z prędkością 2-3 m/s wypłukuje z powierzchni płyty mleczko cementowe, odsłaniając drobne kruszywo i tworząc zagłębienia o głębokości 2-5 mm. Te miejsca są potem punktami startowymi rys skurczowych, które wędrują w głąb płyty przy każdym cyklu termicznym.

Zbyt późne rozpoczęcie pielęgnacji to drugi grzech. Odsłonięta płyta w pełnym słońcu przez sześć godzin traci 40-60% wody zarobowej z wierzchniej warstwy. Po tym czasie samo zraszanie nie wystarczy, bo uszkodzona struktura cementu nie odbuduje się nawet przy dalszym nawilżaniu. Inspektorka nadzoru z dwudziestoletnim stażem mówi wprost: pierwsze cztery godziny decydują o 70% końcowej jakości płyty.

Polewanie zimną wodą rozgrzanej płyty wywołuje szok termiczny, którego skutki widać dopiero po kilku tygodniach jako delikatna siatka mikropęknięć na powierzchni. Latem, gdy beton nagrzewa się do 45-55°C, temperatura wody sieciowej wynosi 12-16°C. Różnica 30°C wystarcza, by wywołać naprężenia przekraczające wytrzymałość betonu w pierwszych godzinach wiązania.

Brak osłon przy wietrze to błąd, który kumuluje się z upałem. Wiatr o prędkości 6 m/s potrafi odparować tyle wody co słońce bezpośrednie w pochmurny dzień. Geowłóknina P50 rozłożona na powierzchni płyty obniża odparowanie o 60%, a jej koszt to 3-5 zł/m². Brak tej jednej warstwy oznacza podwojenie częstotliwości podlewania albo pogodzenie się z rysami.

Rezygnowanie z pielęgnacji po siódmym dniu to częsta praktyka, choć beton dojrzewa przez pełne 28 dni. W tym czasie płyta wciąż potrzebuje ochrony przed gwałtownymi zmianami temperatury i przeciągami, szczególnie w piwnicach bez stropu. Nagłe schłodzenie powierzchni o 15°C w ciągu godziny, na przykład podczas letniej burzy, wywołuje naprężenia skurczowe zdolne do otwarcia istniejących mikropęknięć.

Checklist inwestora do wydrukowania

Dziesięć punktów kontrolnych, które warto wydrukować i powiesić na budowie obok harmonogramu prac:

  • Godzina zakończenia wylewania: ___________
  • Temperatura powietrza o godzinie 14:00: ___________
  • Rodzaj zastosowanej domieszki uszczelniającej: ___________
  • Godzina pierwszego zraszania: ___________
  • Liczba cykli zraszania w pierwszych 24 godzinach: ___________
  • Zastosowane osłony (folia/mata/wiatrochron): ___________
  • Temperatura wody użytej do podlewania: ___________
  • Data zdjęcia osłon: ___________
  • Minimalna temperatura nocna w tygodniu 2-4: ___________
  • Podpis kierownika budowy potwierdzający zgodność z normą PN-EN 13670: ___________

Beton w płycie fundamentowej to materiał, który nie wybacza pośpiechu. Właściwa pielęgnacja przez pierwsze 28 dni decyduje o tym, czy za dziesięć lat podłoga parteru będzie sucha, czy będziesz walczył z wilgocią kapilarną i rysami skurczowymi. Pytaj na forach budowlanych o konkretne parametry, nie o ogólne wrażenia, a decyzje podejmuj na podstawie norm, prognozy pogody i realnych warunków na działce.
