Płyta fundamentowa – jak ją wykonać, żeby przetrwała 50 lat?
Wybór fundamentu to decyzja, która rzutuje na trzy, cztery, czasem pięć dekad użytkowania domu, i właśnie dlatego coraz więcej inwestorów zadaje sobie pytanie o płytę fundamentową, zanim jeszcze wbije się pierwszy pal. Decydują się na nią zwykle z trzech bardzo konkretnych powodów: słaby grunt, na którym tradycyjne ławy mogą się nie utrzymać, wysokie wymagania energooszczędne albo presja czasu, bo płytę da się zamknąć w ciągu tygodnia roboczego. Każdy z tych scenariuszy wymaga nieco innego podejścia technicznego, ale wspólny mianownik pozostaje ten sam: trzeba rozumieć mechanikę, warstwy, koszt i kolejność prac. W tym tekście dostajesz pełny obraz wykonania płyty fundamentowej, od wyceny po ostatnią warstwę styropianu, z konkretnymi liczbami, normami i pułapkami, które wychodzą dopiero na budowie.

- Koszt płyty fundamentowej w 2026 roku realne widełki i rozbicie materiałowe
- Warstwy płyty fundamentowej krok po kroku schemat i grubości
- Zbrojenie i beton płyty fundamentowej normy i parametry techniczne
- Płyta grzewcza schemat rur, akumulacja ciepła i koszty eksploatacji
- Wykonanie krok po kroku kolejność prac i najczęstsze błędy
- Płyta fundamentowa na słabym gruncie kiedy to jedyne rozsądne rozwiązanie
- Porównanie z ławami fundamentowymi i stopami
- Najczęstsze błędy inwestorów i pułapki na budowie
- FAQ praktyczne pytania inwestorów
- Kalkulator orientacyjny i kryterium decyzyjne
Koszt płyty fundamentowej w 2026 roku realne widełki i rozbicie materiałowe
Cena płyty fundamentowej w 2026 roku nie ma nic wspólnego z kwotami krążącymi w sieci sprzed kilku lat, kiedy to można było trafić na widełki rzędu 120 zł za metr kwadratowy. Te liczby są martwe. Dzisiaj, przy aktualnych stawkach za styropian XPS, stal zbrojeniową i beton C25/30 z pompowaniem, realny kosztorys zaczyna się od 300 zł/m² wariantu oszczędnego, a kończy najczęściej w okolicach 450 zł/m² przy płycie z dolnym źródłem ciepła i pełnym drenażem.
Największy pożeracz budżetu to beton, bo na 100 m² płyty wchodzi średnio 20 m³ mieszanki, a każdy metr sześcienny z dostawą i pompą kosztuje od 320 do 420 zł. Drugie miejsce zajmuje zbrojenie, około 1,2 tony stali żebrowanej fi 12 mm w rozstawie co 15 cm, co daje mniej więcej 5 500 do 7 200 zł za materiał plus robocizna. Trzecia pozycja to izolacja termiczna: XPS 15 cm o lambdzie nie gorszej niż 0,035 W/(m·K) to wydatek rzędu 6 000-8 000 zł na tę samą powierzchnię.
| Element | Ilość / 100 m² | Cena jednostkowa | Suma orientacyjna |
|---|---|---|---|
| XPS 15 cm (λ ≤ 0,035) | 105 m² | 60-80 zł/m² | 6 300-8 400 zł |
| Beton C25/30 z pompą | 20 m³ | 320-420 zł/m³ | 6 400-8 400 zł |
| Stal zbrojeniowa fi 12 | ~1,2 t | 4 500-6 000 zł/t | 5 400-7 200 zł |
| Robocizna (ekipa + operator) | - | 110-160 zł/m² | 11 000-16 000 zł |
| Drenaż opaskowy Ø110 | 40 mb | 120-180 zł/mb | 4 800-7 200 zł |
| Folia PE 0,3 mm | 120 m² | 4-6 zł/m² | 480-720 zł |
Sumując te pozycje, wychodzi przedział 34 000-48 000 zł za samą płytę bez ogrzewania podłogowego. Dorzucenie rur PE-Xa 16 mm w rozstawie 15 cm podnosi koszt o kolejne 6 000-9 000 zł, ale jednocześnie obniża rachunek za ogrzewanie o połowę w porównaniu z grzejnikami.
Polscy inwestorzy często pytają, czy da się zejść poniżej 300 zł/m². Odpowiedź brzmi: tak, ale tylko wtedy, gdy rezygnujesz z drenażu, pompowania betonu i wymieniasz XPS na tańszy EPS 100. Taki kompromis ma jednak swoją cenę ukrytą w rachunkach za ogrzewanie i ryzyku podmakania przy wysokim poziomie wód gruntowych. Płyta fundamentowa wykonana bez odpowiedniej izolacji termicznej traci sens ekonomiczny w domu pasywnym.
Warstwy płyty fundamentowej krok po kroku schemat i grubości
Płyta nie jest monolitem betonu, jak czasem wyobrażają sobie inwestorzy pierwszy raz widzący przekrój. To zestaw ostro zdefiniowanych warstw, z których każda pełni jedną funkcję: rozkład obciążeń, izolacja termiczna, ochrona przeciwwilgociowa albo akumulacja ciepła. Poniższy schemat idzie od dołu, czyli od kontaktu z gruntem.
| Warstwa | Grubość | Funkcja |
|---|---|---|
| Podsypka żwirowo-piaskowa zagęszczona | 30-50 cm | Wyrównanie, drenaż, podparcie |
| Geowłóknina separacyjna | - | Zapobiega mieszaniu gruntu z podsypką |
| XPS / EPS 100 (λ ≤ 0,035) | 15-20 cm | Izolacja termiczna, przerwanie mostka |
| Folia PE 0,3 mm | - | Warstwa poślizgowa i przeciwwilgociowa |
| Zbrojenie dolne | - | Przejmowanie naprężeń rozciągających |
| Płyta żelbetowa | 20-30 cm | Konstrukcja nośna |
| Zbrojenie górne | - | Kompensacja skurczu i sił przy ogrzewaniu |
| Posadzka (opcjonalnie w systemie) | 6-8 cm | Wykończenie |
Podsypka żwirowo-piaskowa nie jest warstwą dekoracyjną, tylko elementem nośnym. Żwir płukany 0-31,5 mm rozkłada obciążenia z płyty na grunt i jednocześnie odprowadza wodę dzięki warstwie drenażowej. Zagęszczenie musi osiągnąć Is ≥ 0,97 wg Proctora, inaczej płyta osiada nierównomiernie. To właśnie dlatego ekipa zaczyna od wykopu większego o metr z każdej strony niż obrys domu.

Styropian pod płytą musi spełniać dwie sprzeczne role: być twardy i jednocześnie ciepły. Dlatego sprawdza się tu XPS 300 lub EPS 150 o wytrzymałości na ściskanie CS(10) ≥ 200 kPa, a nie miękka odmiana używana pod podłogówki na gruncie. Lambda 0,032-0,035 W/(m·K) daje opór cieplny R = 4,2-4,6 m²·K/W, co w zupełności zamyka temat mostka termicznego na krawędzi.
Kiedy stosować chudziak
Chudziak, czyli warstwa betonu podkładowego grubości 10-15 cm, ma sens tylko w gruntach nawodnionych albo przy bardzo nierównym poziomie wykopu. Na suchym, stabilnym podłożu lepiej ją pominąć i położyć XPS bezpośrednio na zagęszczonej podsypce, bo to skraca czas i obniża koszt.
Kiedy rezygnować z chudziaka
Gdy grunt jest piaszczysty i suchy, a projekt nie przewiduje ciężkiego sprzętu na budowie, chudziak staje się zbędnym pośrednikiem między warstwą nośną a izolacją. W takiej sytuacji rolę wyrównawczą przejmuje warstwa piasku stabilizowanego cementem.
Folia PE nie jest opakowaniem, tylko warstwą poślizgową między XPS a płytą. Dzięki niej beton nie łączy się ze styropianem i może swobodnie pracować przy skurczu, a wilgoć z dołu nie wędruje kapilarnie w górę. Układaj ją z zakładkami 20 cm i wywiń na ścianki szalunku.
Zbrojenie i beton płyty fundamentowej normy i parametry techniczne
Zbrojenie płyty to najczęściej siatka dwukierunkowa z prętów żebrowanych fi 12 mm w rozstawie 15 cm, ułożona w dwóch warstwach: dolnej na podkładkach dystansowych i górnej na tzw. strzemionach typu ławka. W domach jednorodzinnych typowy przekrój zbrojenia to 5-6 cm²/m w każdym kierunku, co wynika z obliczeń wg PN-EN 1992-1-1 (Eurokod 2) dla płyty fundamentowej na podatnym podłożu.
Dolne zbrojenie przejmuje momenty zginające od obciążeń użytkowych i ciężaru własnego. Górne natomiast kompensuje naprężenia skurczowe betonu i rozkłada siły lokalne, na przykład pod słupkami ścian nośnych. W płycie grzewczej górna siatka dodatkowo chroni rury ogrzewania podłogowego przed uszkodzeniem mechanicznym przy wylewaniu.
Beton musi spełniać klasę C25/30 lub wyższą, co oznacza wytrzymałość 25 MPa na próbkach walcowych i 30 MPa na kostkach sześciennych. Konsystencja S3 (opad 100-150 mm) ułatwia pompowanie i układanie, ale wymaga dodatku plastyfikatora. Wodospół w/c poniżej 0,55 chroni przed mikropęknięciami skurczowymi, które na tak dużej powierzchni pojawiają się niemal zawsze.
Po wylaniu nie da się niczego poprawić. Krzywe ułożenie rur, za mała otulina czy brak dylatacji obwodowej zostają z inwestorem na dekady. Dlatego przed przyjazdem gruszki warto mieć na budowie geodetę, który laserowo sprawdzi poziomy i kierunki zbrojenia.
Płyta grzewcza schemat rur, akumulacja ciepła i koszty eksploatacji
Płyta fundamentowa z dolnym źródłem ciepła działa jak akumulator grzewczy o niskiej temperaturze zasilania. Rury PE-Xa 16 mm lub PE-RT II 20 mm układa się w dwóch podstawowych wzorach: ślimaku (bardziej równomierny rozkład temperatury) i meandrze (prostszy montaż, ale większe różnice na obwodach). Rozstaw zależy od zapotrzebowania cieplnego pomieszczenia: 15 cm w strefie brzegowej, 20 cm w środkowej, 25 cm w pokojach rzadko użytkowanych.
Rury mocuje się do siatki górnej za pomocą klipsów, rzadziej do dolnej. Wybór lokalizacji wpływa na charakter pracy: dolna siatka daje wysoką akumulację i wolniejszy response (czas nagrzewania 4-6 godzin), górna szybko reaguje, ale traci mniej ciepła w głąb gruntu. W polskich warunkach klimatycznych najczęściej wybiera się rury między siatkami, czyli w osi płyty, bo to daje najlepszy kompromis między dynamiką a stabilnością temperatury.
Rozstaw 15 cm (strefa brzegowa)
Stosowany przy ścianach zewnętrznych, gdzie straty ciepła są największe. Długość rury na 1 m² to około 6,7 mb. Zapotrzebowanie cieplne: 50-60 W/m².
Rozstaw 25 cm (strefa środkowa)
Używany w centralnych częściach budynku. Zużycie rury spada do 4 mb/m². Zapotrzebowanie: 35-45 W/m². To rozwiązanie optymalne kosztowo dla pokojów dziennych.
Rachunek za ogrzewanie przy płycie grzewczej 120 m² w domu energooszczędnym (Niedert = 35 kWh/m²·rok) wynosi orientacyjnie 150-250 zł miesięcznie przy pompie ciepła i taryfie dynamicznej. Dla porównania, klasyczna podłogówka na gruncie z grzejnikami w tym samym budynku pochłania 280-380 zł. Różnica bierze się z niższej temperatury zasilania (28-32°C zamiast 45°C) i większej bezwładności płyty, która pozwala ładować ciepło nocą po tańszej taryfie.

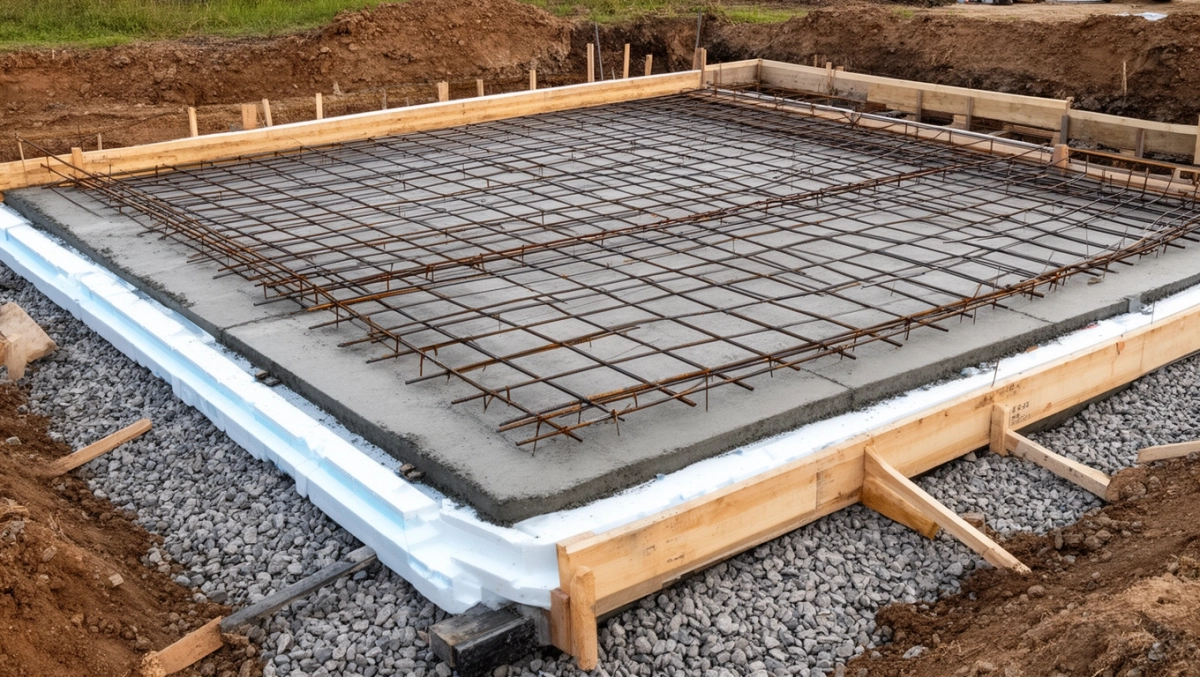

Wykonanie krok po kroku kolejność prac i najczęstsze błędy
Harmonogram płyty fundamentowej zamyka się zazwyczaj w 7-10 dni roboczych, pod warunkiem że pogoda nie zaskoczy. Pierwszego dnia wykop i plantowanie, drugiego i trzeciego podsypka żwirowa z zagęszczaniem płytową zagęszczarką, czwartego izolacja przeciwwilgociowa i drenaż opaskowy, piątego i szóstego zbrojenie i układanie rur, siódmego betonowanie, kolejnych siedmiu pielęgnacja betonu.
Przygotowanie podbudowy
Podsypka musi być warstwowana co 15 cm i zagęszczana do Is ≥ 0,97. Pominięcie tego kroku skutkuje nierównomiernym osiadaniem i rysami w płycie w ciągu pierwszego roku. Częsty błąd: wykonawca przyjeżdża z jedną płytą 200 kg i ubija całą warstwę za jednym razem, zamiast robić to warstwami.
Drenaż i przyłącza
Rury drenarskie Ø110 mm w geowłókninie układa się na poziomie ławy, z spadkiem min. 0,5% w kierunku studni chłonnej. W tym samym wykopie prowadzi się przyłącze wodociągowe, kanalizacyjne i przepusty kablowe. Późniejsze kucie płyty pod nowe przyłącze to ból głowy i gwarantowany mostek termiczny.
Izolacja termiczna
XPS układa się mijankowo (na zakładkę), bez szczelin większych niż 2 mm. Płyty cieńsze niż 15 cm w domu pasywnym nie mają ekonomicznego uzasadnienia. Częsty grzech: użycie EPS 80 zamiast XPS, co obniża CS(10) poniżej bezpiecznego progu i powoduje miejscowe wciskanie się płyty w izolację.
Zbrojenie i rury
Siatki łączone drutem wiązałkowym, podkładki dystansowe co 50 cm. Rury mocowane klipsami co 30 cm w łukach i co 50 cm na prostych. Przed betonowaniem próba ciśnieniowa 6 bar przez 30 minut.
Betonowanie i pielęgnacja
Wylewanie pompą odbywa się pasami o szerokości 3 m, od jednego narożnika do przeciwległego. Po 24 godzinach zraszanie wodą co 4 godziny przez minimum tydzień. Rozszalowanie obręczy po 3 dniach, ale obciążanie płyty dopiero po 28 dniach.
Checklist przed wylaniem (14 punktów): przyłącza doprowadzone i zaślepione, drenaż drożny, próba ciśnieniowa rur pozytywna, zbrojenie skontrolowane przez kierownika, otulina prętów ≥ 5 cm, geowłóknina i folia bez dziur, pompa zamówiona, dostęp dojazdu sprawdzony, warunki pogodowe monitorowane, agregat prądotwórczy w gotowości, próbki betonu pobrane, pielęgnacja zorganizowana, ekipa zabezpieczona, harmonogram dostaw potwierdzony.
Płyta fundamentowa na słabym gruncie kiedy to jedyne rozsądne rozwiązanie
Gdy w podłożu pojawiają się warstwy nasypowe, gliny wysadzinowe albo grunty organiczne, tradycyjne ławy fundamentowe zaczynają drożeć, bo wymagają głębokiego wykopu lub wymiany gruntu. Płyta w takiej sytuacji rozkłada obciążenia na znacznie większą powierzchnię, a jej moment bezwładności przekroju pozwala mostkować lokalne niejednorodności podłoża bez konsekwencji w postaci rys.
Kluczowy parametr to moduł odkształcenia podłoża (k), wyrażany w MPa/m. Dla piasków zagęszczonych wynosi 60-100 MPa/m, dla glin 20-40 MPa/m, dla namułów poniżej 5 MPa/m. Im niższy moduł, tym grubsza płyta i więcej zbrojenia. W ekstremalnych przypadkach, na przykład na terenach szkód górniczych, płytę projektuje się jako płytowo-żebrowaną albo w ogóle rezygnuje się z budowy.
Badania geotechniczne są obowiązkowe, gdy projektant nie ma danych z sąsiedniej działki albo gdy na głębokości do 3 m spodziewane są grunty nienośne. Orientacyjna opinia geotechniczna kosztuje 1 500-3 500 zł i obejmuje 2-3 odwierty z sondą dynamiczną. Bez niej fundamentowanie na płycie to ryzyko, którego nie warto podejmować, bo koszt poprawek wielokrotnie przekracza cenę raportu.
Porównanie z ławami fundamentowymi i stopami
Wybór między płytą a ławami to nie kwestia gustu, tylko rachunek oparty na warunkach gruntowych, klasie energetycznej budynku i dostępnym czasie. Poniższa tabela zestawia trzy najczęstsze rozwiązania.
| Kryterium | Płyta fundamentowa | Ławy fundamentowe | Stopy fundamentowe |
|---|---|---|---|
| Koszt 100 m² (PLN) | 34 000-48 000 | 28 000-42 000 | 22 000-35 000 |
| Czas realizacji | 7-10 dni | 10-14 dni | 8-12 dni |
| Nośność na słabym gruncie | Wysoka | Średnia | Niska |
| Izolacyjność cieplna | Bardzo dobra | Wymaga dodatkowej | Wymaga dodatkowej |
| Piwnica możliwa | Nie | Tak | Tak |
| Przenoszenie obciążeń | Powierzchniowo | Liniowo | Punktowo |
| Mostki termiczne | Minimalne | Znaczące | Duże |
Kiedy wybrać płytę
Płyta jest optymalna przy gruntach o nośności poniżej 150 kPa, w budynkach pasywnych i energooszczędnych, na działkach z wysokim poziomem wód gruntowych oraz w sytuacjach, gdy liczy się szybki czas realizacji. Sprawdza się również w domach z rekuperacją i pompą ciepła, bo niska temperatura zasilania współgra z akumulacją płyty.
Kiedy wybrać ławy
Ławy fundamentowe mają przewagę, gdy w projekcie przewidziano piwnicę lub gdy grunt jest stabilny i suchy. Na takim podłożu dają niższy koszt i większą swobodę w rozmieszczeniu ścian nośnych. Warunkiem jest jednak wykop poniżej strefy przemarzania, czyli 0,8-1,4 m w zależności od regionu Polski.
Kiedy wybrać stopy
Stopy fundamentowe stosuje się w lekkich konstrukcjach szkieletowych i drewnianych, na gruntach o dobrej nośności i tam, gdzie zależy na wentylowanej przestrzeni pod podłogą. W domach murowanych pojawiają się rzadko, bo wymagają dodatkowych podciągów i wieńców.
Najczęstsze błędy inwestorów i pułapki na budowie
Lista grzechów powtarzanych z budowy na budowę jest krótka, ale każdy z nich kosztuje od kilku do kilkudziesięciu tysięcy złotych. Poniżej te, które widuje się najczęściej.
- Rezygnacja z badań geotechnicznych oszczędność 2 000-3 000 zł, ryzyko osiadań rzędu 50 000-200 000 zł. Geotechnik zna historię podłoża, której nie widać gołym okiem.
- Zamiana XPS na tańszy EPS CS(10) spada poniżej bezpiecznego progu, płyta wciska się w izolację, pojawiają się rysy i nierówności.
- Beton z gruszki bez pompowania na dużej powierzchni niemożliwe do równego rozprowadzenia, miejsca zbyt płynne tracą wodę, a miejsca suche mają pustki powietrzne.
- Brak folii PE beton łączy się z XPS, naprężenia skurczowe nie mają poślizgu, płyta pęka w pierwszym sezonie grzewczym.
- Za mała otulina zbrojenia korozja stali w ciągu 5-10 lat, utrata nośności, kosztowna naprawa.
- Pominięcie drenażu opaskowego woda gruntowa podtapia izolację, XPS nasiąka, współczynnik lambda rośnie, straty ciepła rosną.
- Brak dylatacji obwodowej płyta napiera na ściany, pęknięcia przy oknach i drzwiach balkonowych.
- Wylewanie w deszczu bez zadaszenia nadmiar wody w mieszance, spadek wytrzymałości nawet o 30%, trwałe osłabienie struktury.

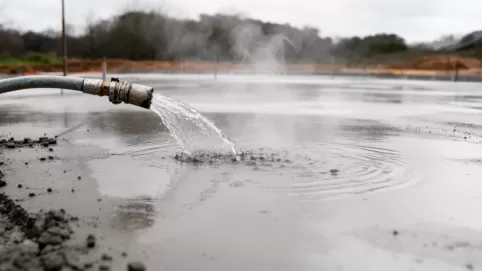

- Brak pielęgnacji betonu zbyt szybkie odparowanie wody, mikropęknięcia skurczowe widoczne już po tygodniu.
Po wylaniu nie ma odwrotu. Każdy błąd ukryty pod powierzchnią płyty zostaje tam na dekady, a jego naprawa wymaga kucia i odtwarzania warstw. Dlatego kontrola jakości na etapie montażu jest tańsza niż jakikolwiek remont po fakcie.
FAQ praktyczne pytania inwestorów
Jak długo trwa rozruch płyty grzewczej?
Pierwsze nagrzanie płyty o grubości 25 cm z rurami w osi trwa od 36 do 72 godzin, w zależności od temperatury zewnętrznej i mocy pompy ciepła. Po tym okresie system wchodzi w tryb pracy cyklicznej z typowymi interwałami 2-4 godzin w sezonie grzewczym.
Czy płyta fundamentowa może mieć gwarancję?
Tak, pod warunkiem że projekt jest zgodny z PN-EN 1997-1 (Eurokod 7) i wykonawca posiada uprawnienia budowlane. Standardowy okres rękojmi wynosi 5 lat, ale wielu wykonawców udziela gwarancji jakościowej na 10-15 lat przy płycie z dolnym źródłem ciepła.
Czy da się postawić dom z piwnicą na płycie?
Nie. Płyta fundamentowa jest płytkim rozwiązaniem, które z definicji wyklucza podpiwniczenie. Jeśli projekt zakłada piwnicę, płyta odpada i trzeba wrócić do ław albo ścian fundamentowych.
Ile trwa schnięcie betonu przed dalszymi pracami?
Beton C25/30 osiąga 70% wytrzymałości po 7 dniach, ale pełną wytrzymałość projektową dopiero po 28 dniach. W tym czasie można prowadzić prace przygotowawcze na płycie, ale obciążanie punktowe (na przykład stawianie ścianek działowych z ciężkich bloczków) dopiero po 14 dniach.
Czy XPS pod płytą trzeba zabezpieczać przed gryzoniami?
XPS jest odporny na gryzonie dzięki zamkniętej strukturze komórkowej, ale ekipy często stosują dodatkowe siatki metalowe w strefie brzegowej. To rozwiązanie opcjonalne, choć popularne na terenach wiejskich.
Kalkulator orientacyjny i kryterium decyzyjne
Szybki szacunek kosztu płyty fundamentowej można wykonać samodzielnie, mnożąc powierzchnię zabudowy przez średnią stawkę 380 zł/m². Dla domu 120 m² daje to 45 600 zł, co mieści się w realnych widełkach 2026 roku z niewielkim marginesem na nieprzewidziane prace.
Drzewo decyzyjne wygląda następująco: jeśli grunt ma nośność poniżej 150 kPa, wybierz płytę. Jeśli projekt zakłada dom pasywny albo pompę ciepła, wybierz płytę grzewczą. Jeśli działka leży na terenie szkód górniczych albo ma niestabilne nasypy, płyta staje się jedyną rozsądną opcją. Jeśli natomiast planujesz piwnicę lub grunt jest skalisty i trudny do wyrównania, zostań przy ławach albo stopach.
Przed podpisaniem umowy z wykonawcą poproś o trzy realizacje z ostatnich dwóch lat i sprawdź, czy na płytach nie pojawiły się rysy po pierwszej zimie. Solidna ekipa ma to udokumentowane i nie boi się pokazać.
Płyta fundamentowa wykonanie w 2026 roku to skoordynowany proces techniczny, który wymaga znajomości norm, warunków gruntowych i kolejności warstw. Realny koszt mieści się w przedziale 300-450 zł/m², czas realizacji wynosi 7-10 dni, a najważniejsze warstwy to podsypka żwirowa, XPS 15 cm, folia PE, zbrojenie dwukierunkowe i beton C25/30 z pompowaniem. Badania geotechniczne są obowiązkowe na nieznanym gruncie, a drenaż opaskowy chroni izolację przed podmakaniem. Decyzja o płycie powinna wynikać z konkretnego rachunku opłacalności, a nie z mody, bo choć rozwiązanie ma liczne zalety, to w gruntach skalistych albo przy planowanej piwnicy pozostaje niepraktyczne.
Aktualizacja: październik 2026. Dane kosztowe oparte na średnich rynkowych dla Polski centralnej i południowej, ceny materiałów mogą się różnić w zależności od regionu i dostawcy.
Źródła i normy:
PN-EN 1992-1-1 (Eurokod 2) projektowanie konstrukcji żelbetowych, pełna treść na eta-ce.eu
PN-EN 1997-1 (Eurokod 7) projektowanie geotechniczne, eta.ce
EAD 160055-00-0301 (ex ETAG 006) systemy płyt fundamentowych z ogrzewaniem podłogowym, dokument dostępny w bazie EOTA na eota.eu
Rozporządzenie Ministra Transportu, Budownictwa i Gospodarki Morskiej w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2019 poz. 1065 z późn. zm.)
Katalogi producentów XPS i betonu towarowego dane parametrów CS(10) i lambda na stronach producentów, ceny z portali branżowych, np. budujesz.pl i kb.pl
Wskaźniki Proctora zagęszczania gruntów wg PN-EN 13286-2, dokument dostępny w bibliotece PKN na pkn.pl
