Jaki fundament pod garaż murowany? Konkretne liczby i porady eksperta

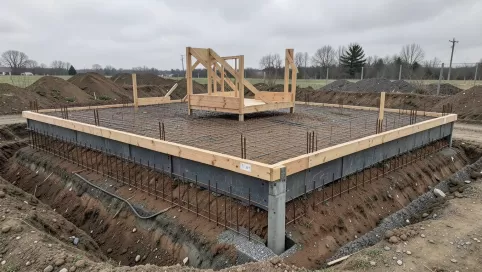

Autorzy bb budownictwo Aktualizacja: 3 lipca 2026 r.

Wybór fundamentu pod garaż murowany to decyzja, która na pierwszy rzut oka wygląda na prostą w końcu to tylko „beton w ziemi". Wystarczy jednak jedna zima z głębokim przemrożeniem gliniastego podłoża, żeby ściany zaczęły pękać, a naprawa pochłonęła 15-40 tys. zł. Problem w tym, że większość ogólnych poradników podaje uśrednione wartości albo powiela schemat „kopiemy 80 cm i będzie dobrze", nie tłumacząc, dlaczego akurat tyle. Poniżej znajdziesz konkretne liczby, tabele i mechanizmy, które pozwalają samodzielnie dobrać głębokość i typ fundamentu do konkretnej działki bez ślepego ufania wykonawcy.

Jaki fundament pod garaż murowany

Głębokość fundamentu a strefa przemarzania gruntu w Polsce

Fundament pracuje w środowisku, które oddycha woda gruntowa podnosi się jesienią, mróz wciska się w grunt zimą, a wiosną wszystko wraca do punktu wyjścia. Ten oddech ma swoją fizyczną miarę: głębokość przemarzania. Jeśli stopa fundamentowa znajdzie się powyżej tej granicy, woda zawarta w gruncie zamieni się w lód, zwiększy objętość nawet o 9% i wysadzi konstrukcję ku górze. W Polsce ta granica waha się od 0,8 m w okolicach Tarnowa i Rzeszowa do 1,4 m w północno-wschodnich rejonach Suwalszczyzny i Podlasia.

Dokładną wartość dla konkretnej gminy określa załącznik do normy PN-EN 1997-1 oraz mapy publikowane przez Główny Urząd Geodezji i Kartografii w serwisie ISOK (isok.gugik.gov.pl). Wystarczy wpisać adres lub wybrać warstwę „strefa przemarzania gruntu", żeby odczytać przypisaną wartość w centymetrach. To ta sama mapa, z której korzystają projektanci przy obliczaniu ław pod domy jednorodzinne dla garażu murowanego obowiązuje identyczna zasada, bo mur z cegły lub bloczków betonowych waży 400-600 kg/m² ściany i reaguje na wysadziny tak samo jak ściana mieszkalna.

RegionGłębokość przemarzaniaMinimalna głębokość posadowienia
Południe (Tarnów, Rzeszów, Zakopane część)0,80 m1,00 m
Centrum (Warszawa, Łódź, Poznań)1,00-1,10 m1,20-1,30 m
Północ (Gdańsk, Szczecin, Koszalin)1,20 m1,40 m
Północny-wschód (Białystok, Suwałki, Olsztyn)1,40 m1,60 m

Kolumna „minimalna głębokość posadowienia" zawiera margines bezpieczeństwa rzędu 20 cm, który projektanci dodają z dwóch powodów. Po pierwsze, norma podaje wartość dla gruntu jednorodnego, a rzeczywiste podłoże bywa warstwowe glina może przeplatać się z piaskiem, co lokalnie zwiększa zasięg mrozu. Po drugie, izolacja termiczna samego garażu rzadko dorównuje izolacji domu, więc fundament przyjmuje więcej chłodu od strony nieogrzewanej posadzki.

Praktyczny wzór wygląda tak: głębokość wykopu = strefa przemarzania + 20 cm. Dla Suwałk daje to 160 cm, dla Rzeszowa 100 cm. Wartość tę należy porównać z poziomem wody gruntowej jeśli lustro wody w marcu stoi płycej niż 50 cm od dna wykopu, trzeba rozważyć drenaż albo zmianę typu fundamentu na płytę pływającą.

Co tak naprawdę niszczy płytki fundament

Wysadzinowość dotyczy gruntów spoistych: glin, iłów, pyłów. Piasek średni i gruby nie wykazuje prawie żadnej wysadzinowości, bo woda w nim nie siedzi kapilarnie. Dlatego na piaszczystym Podlasiu fundament może być płytszy niż na gliniastej Lubelszczyźnie, mimo że strefa przemarzania jest taka sama. Ten niuans pomija większość tabel znalezionych w internecie.

Z perspektywy trwałości konstrukcji najważniejszy jest nie sam beton, lecz grunt pod nim. Beton klasy C20/25 wytrzyma 25 MPa ściskania, ale jeśli podłoże ugina się nierównomiernie o 2 cm na metrze, zbrojenie pęknie. Dlatego przed wylaniem dno wykopu trzeba zageścić ubijakiem wibracyjnym (200-300 kg, 3-4 przejścia po każdym miejscu) i wysypać podsypkę żwirowo-piaskową o grubości 15-20 cm.

Ławy, płyta czy stopy co sprawdzi się pod murem?

Pod garaż murowany stosuje się trzy podstawowe rozwiązania: ławy fundamentowe biegnące pod ścianami, płytę fundamentową na całej powierzchni albo stopy punktowe połączone belkami. Każde z nich reaguje inaczej na nierównomierne osiadanie i każde ma inny próg wejścia cenowego. Różni je też czas realizacji od jednego dnia roboczego po dwa tygodnie z przerwami technologicznymi.

Ławy fundamentowe

Klasyczne ławy żelbetowe o przekroju 30×60 cm lub 40×80 cm to rozwiązanie najtańsze, ale wymagające precyzji. Beton C20/25, zbrojenie podłużne 4×∅12 mm i strzemiona ∅6 co 30 cm wystarczają dla ściany z bloczków betonu komórkowego o grubości 24 cm. Ławy spisują się świetnie na gruntach nośnych (piasek, żwir) i jednorodnych, ale na glinach o zmiennej wilgotności mogą pęknąć na granicy strefy przemarzania wtedy naprawa kosztuje więcej niż oszczędność na etapie budowy.

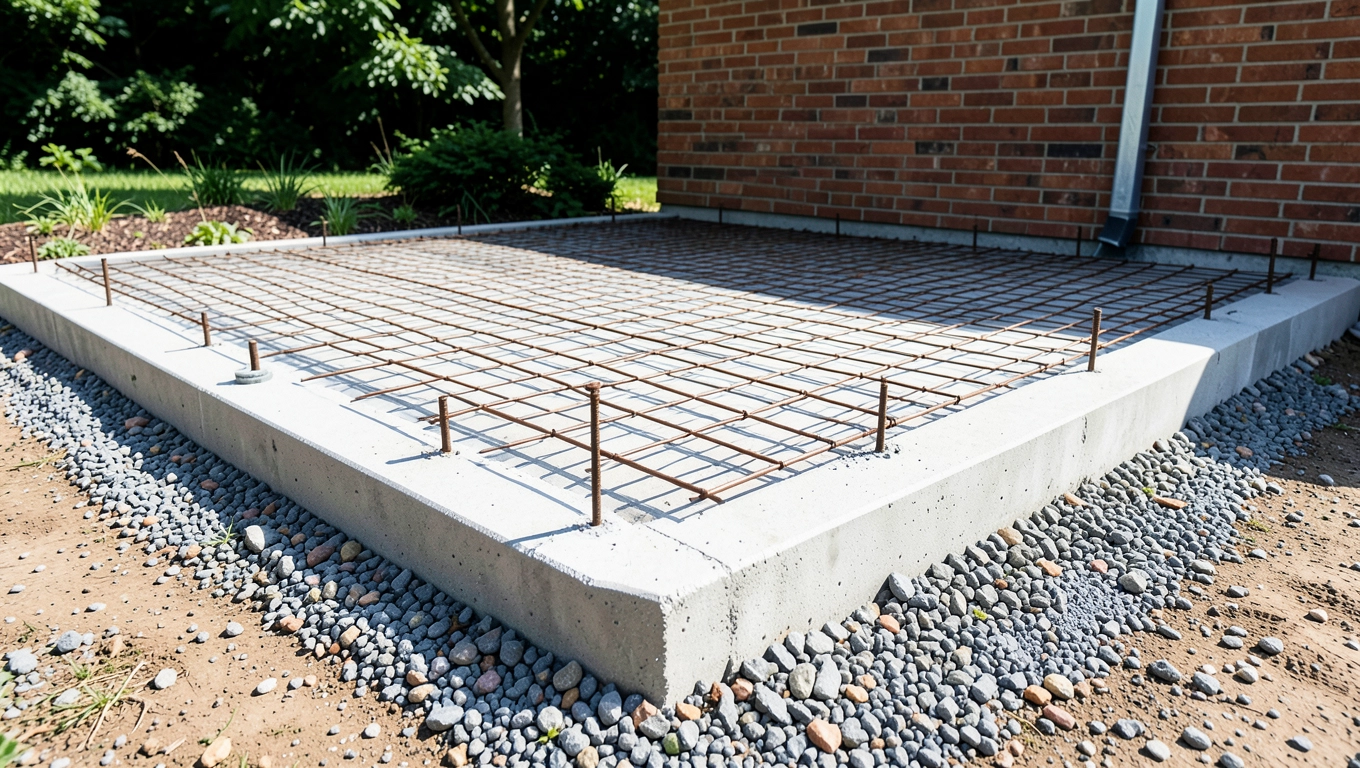

Płyta fundamentowa

Płyta żelbetowa grubości 15-20 cm z podwójną siatką zbrojenia ∅12 co 15 cm to dziś standard dla garaży prefabrykowanych i murowanych o powierzchni 30-50 m². Kosztuje więcej niż ławy (patrz tabela niżej), ale eliminuje ryzyko punktowego osiadania, bo obciążenie rozkłada się na całą powierzchnię. Dodatkową zaletą jest natychmiastowa gotowość do dalszych prac po 7 dniach pielęgnacji można murować ściany, bez czekania na związanie ław w szalunkach.

Stopy punktowe

Stopy fundamentowe 50×50×80 cm połączone belką żelbetową to rozwiązanie sporadyczne pod garaże murowane, zarezerwowane dla lekkich konstrukcji szkieletowych. Pod mur z cegły pełnej nie mają ekonomicznego sensu, bo wymagają znacznie mocniejszej belki, a oszczędność na betonie znika w kosztach szalunku i zbrojenia.

TypKoszt (PLN/m² powierzchni garażu)Czas wykonaniaNajlepsze zastosowanieKiedy unikać
Ławy żelbetowe280-4205-7 dniGrunty piaszczyste, suche, jednorodneGliny wysadzinowe, wysoki poziom wody gruntowej
Płyta fundamentowa520-7807-10 dniKażdy grunt, szczególnie problematycznyGaraże z piwnicą lub kanałem rewizyjnym
Stopy punktowe190-2803-4 dniKonstrukcje szkieletowe, lekkieMurowane ściany nośne
ParametrŁawyPłytaStopy
Grubość / przekrój30×60 do 40×80 cm15-20 cm50×50×80 cm
Zużycie stali35-55 kg/m²80-120 kg/m²20-30 kg/m²
Waga betonu (przy garażu 35 m²)6-8 t13-18 t3-5 t
Wymagana klasa betonuC20/25C25/30C16/20

Liczby w tabeli kosztowej pochodzą z kalkulacji dla garażu 35 m² z cenami robocizny i materiałów w 2025 r. W stolicy i okolicach cena płyty potrafi przekroczyć 900 zł/m², w woj. świętokrzyskim i podkarpackim spada poniżej 500 zł/m². Różnica wynika głównie z logistyki dostaw betonu i dostępności ekip, które robią zbrojenie zgodnie z rysunkami, a nie „na oko".

Koszt fundamentu pod garaż murowany w 2026 roku

Wyliczenie realnego budżetu wymaga uwzględnienia nie tylko betonu, ale też ziemnych robót, szalunków, izolacji przeciwwilgociowej i drenażu. Sam beton stanowi 35-45% całości, reszta to robocizna i materiały pomocnicze. W praktyce inwestor płaci za każdy etap osobno, więc warto znać proporcje, zanim usłyszy kwotę „all inclusive" od wykonawcy.

Co składa się na cenę fundamentu

Wykop mechaniczny (koparka 3 t) to 40-60 zł/mb rowu przy głębokości 1,2 m. Wywóz ziemi kosztuje 80-150 zł za kurs kontenera 7 m³, a tej ziemi z wykopu pod garaż 35 m² wychodzi zwykle 30-40 m³. Podsypka żwirowa (frakcja 0-31,5 mm) to ok. 120-180 zł/t, przy zużyciu 8-12 t. Najdroższy bywa drenaż opaskowy z rurą PVC ∅100 i studzienkami rewizyjnymi komplet na garaż 7×5 m kosztuje 1800-3200 zł.

PozycjaUdział w koszcieUwagi
Roboty ziemne i wywóz10-15%Ceny zależne od regionu i dostępu na działkę
Beton z dostawą + pompowanie35-45%Klasa C20/25 lub C25/30, domieszka mrozoodporna
Stal zbrojeniowa15-20%Stal AIIIN (B500SP) w gatunku potwierdzonym atestem
Szalunki, izolacja, drenaż20-30%Folie PE, papy, rury PVC
Robocizna ekipy15-25%Najwyższe stawki w Warszawie, Wrocławiu, Trójmieście

Dla garażu 35 m² na płycie fundamentowej w centralnej Polsce realny budżet w 2026 r. mieści się w przedziale 22 000-28 000 zł. Ta sama powierzchnia na ławach kosztuje 13 000-18 000 zł. Różnica 9-10 tys. zł zwraca się w postaci braku konieczności docieplania posadzki i szybszego tempa prac płytę wylewa się raz, a potem od razu muruje.

Ukryte koszty, o których zapomina wykonawca

Producenci prefabrykatów drogowych i betonu towarowego naliczają opłatę za przestój pompogruszki (90-140 zł za każde 15 minut), jeśli wykop nie jest gotowy w momencie przyjazdu. Dlatego koordynacja logistyczna kosztuje realnie 400-800 zł w postaci zmarnowanego czasu, nawet jeśli wykonawca o tym nie mówi w wycenie. Warto zapisać w umowie, że pompowanie mieści się w cenie „do 60 minut na placu".

Drugą pułapką jest konieczność wykonania ławy fundamentowej pod bramę wjazdową. Jej długość sięga 3-4 m, przekrój 30×60 cm, a wykonanie wychodzi poza standardowy obrys garażu. Wykonawcy często pomijają ją w wycenie wstępnej, a potem doliczają 800-1200 zł na końcu. Z góry warto zaznaczyć w zapytaniu, czy oferta obejmuje nadproże wjazdowe.

Kiedy badanie gruntu ratuje budżet, a kiedy wystarczy wizyta u sąsiada?

Badania geotechniczne kosztują 1500-3000 zł w zależności od regionu i liczby odwiertów. Dla domu jednorodzinnego to wydatek oczywisty, ale przy garażu murowanym wielu inwestorów szuka sposobu, żeby go uniknąć. Czasem mają rację, czasem ryzykują kilkanaście tysięcy złotych. Kluczem jest odpowiedź na pytanie: co tak naprawdę wiadomo o podłożu?

Kiedy dokumentacja sąsiada wystarczy

Jeśli po sąsiedzku stoją już dwa lub trzy murowane garaże w podobnym wieku i bez śladów pęknięć na ścianach, istnieje duże prawdopodobieństwo, że warunki gruntowe są zbliżone. Wystarczy zdobyć kopię ich projektu budowlanego lub chociaż opinię geotechniczną (wiele urzędów gmin przechowuje dokumentację powykonawczą w wersji papierowej). Identyczny profil litologiczny na sąsiedniej działce oznacza tę samą nośność i tę samą wysadzinowość.

Ta metoda ma jednak ograniczenia. Różnica 50 cm w poziomie terenu potrafi zmienić układ warstw, a woda gruntowa potrafi stać 20 cm wyżej po jednej stronie ulicy niż po drugiej. Dlatego traktuję dokumentację sąsiada jako punkt wyjścia, nie jako pełną informację.

Kiedy badanie geotechniczne się opłaca

Sygnałem ostrzegawczym jest każda z tych sytuacji: na działce stało kiedyś jezioro lub staw, w najbliższej okolicy widać zabudowania na palach lub studniach, a w promieniu 200 m teren wyraźnie się obniża. W takich warunkach jeden odwiert badawczy (1500-2200 zł) zaoszczędzi wiele nieprzespanych nocy, gdy w drugą zimę pojawią się rysy na ścianach.

SytuacjaKoszt badaniaRyzyko bez badaniaRekomendacja
Dom z projektem gotowym, grunt piaszczysty0 zł (wystarczy sąsiad)NiskieWizyta u sąsiada
Działka po stawie, bliskość rowu1800-2500 złWysokiePełne badanie z 2 odwiertami
Teren z nierównomiernym spadkiem1500-2000 złŚrednieJeden odwiert + mapa spadków
Garaż murowany 50+ m² na glinie2000-3000 złBardzo wysokieBadanie + obliczenia projektanta

Badanie geotechniczne składa się zwykle z dwóch odwiertów do głębokości 3-4 m, pobrania próbek i opisu litologicznego. Wynik dostarcza się w ciągu 7-14 dni. W przypadku garażu do 35 m² wystarczy jeden odwiert pod przyszłą ścianą szczytową, drugi pod bramą wjazdową tam, gdzie obciążenia są największe.

Formalności 2025 i klasa betonu, która robi różnicę

Garaż do 35 m² można postawić na zgłoszenie bez pozwolenia na budowę, o ile nie jest bryłą większą niż dwie kondygnacje i nie wpływa negatywnie na sąsiednią zabudowę. Samo zgłoszenie nie zwalnia jednak z obowiązku zaprojektowania fundamentu zgodnie z normą PN-EN 1997-2 i wykonania go pod nadzorem osoby z uprawnieniami. Urząd może wezwać dokumentację powykonawczą w ciągu 21 dni od zgłoszenia, a brak projektu fundamentu w tej dokumentacji oznacza samowolę budowlaną.

Dokumenty potrzebne przy zgłoszeniu

  • Oświadczenie o prawie do dysponowania nieruchomością
  • Rzut fundamentów z naniesionymi wymiarami i zbrojeniem
  • Opis techniczny z klasą betonu i warunkami gruntowymi
  • Mapka do celów projektowych (aktualna, nie starsza niż 6 miesięcy)
  • Wypis z planu zagospodarowania lub decyzja WZ

Projekt fundamentu może podpisać osoba z uprawnieniami budowlanymi w specjalności konstrukcyjno-budowlanej. W praktyce przy małych garażach wielu projektantów adaptuje gotowe rozwiązania z katalogów producentów bloczków to legalne, o ile autor adaptacji potwierdzi zgodność z lokalnymi warunkami gruntowymi i strefą przemarzania.

Betoni i zbrojenie, które faktycznie pracują

Klasa betonu to nie chwyt marketingowy, lecz deklaracja wytrzymałości na ściskanie próbki walcowej po 28 dniach. C20/25 oznacza wytrzymałość 20 MPa na walcu i 25 MPa na kostce wartość wystarczająca dla ław pod jednokondygnacyjny garaż. C25/30 (25/30 MPa) stosuje się pod płyty, bo punktowe obciążenia od kół samochodu przenoszą się przez stosunkowo niewielki obszar posadzki. Domieszka mrozoodporna (np. polikarboksylanowy plastyfikator z domieszką napowietrzającą) obniża nasiąkliwość betonu o 30-40%, co bezpośrednio wydłuża żywotność fundamentu w strefie przemarzania.

Otulina zbrojenia to grubość warstwy betonu od powierzchni zewnętrznej do pierwszego pręta. Norma PN-EN 1992-1-1 wymaga minimum 50 mm dla fundamentów narażonych na kontakt z wilgotnym gruntem. Mniejsza otulina oznacza korozję stali w ciągu 8-12 lat i pęknięcia od wewnątrz, niewidoczne gołym okiem do momentu katastrofy.

Pielęgnacja betonu latem sprowadza się do polewania wodą 3-5 razy dziennie przez pierwsze 7 dni. Bez tego temperatura hydratacji przekracza 60°C, beton pęka skurczowo, a jego wytrzymałość spada o 15-20%. W praktyce ekipa wylewa płytę rano, polewa wieczorem i zostawia folię PE na wierzchu to wystarczy.

Checklist przed wbiciem łopaty

  • Sprawdzona strefa przemarzania dla gminy (ISOK lub PN-EN 1997)
  • Wytyczone miejsce geodezyjnie z dokładnością ±5 cm
  • Rozpoznany poziom wody gruntowej (studnia kopana, sąsiad, mapa hydrogeologiczna)
  • Wybrany typ fundamentu i obliczona głębokość posadowienia
  • Zamówiony beton z domieszką mrozoodporną na konkretną godzinę
  • Przygotowane szalunki, folia PE, pręty zbrojeniowe z atestem
  • Umowa z ekipą z harmonogramem i karami umownymi za opóźnienie
  • Rezerwacja pompogruszki z limitem czasu na rozstawienie
  • Zabezpieczony dostęp do wody do pielęgnacji betonu
  • Sprawdzona nośność gruntu ubijakiem (próba płyty VSS)
  • Wyznaczony poziom „zero" na ściance reperowej
  • Poinformowany sąsiad o terminie robót (kwestia wibracji)

Kiedy kopać, a kiedy poczekać do wiosny

Optymalne warunki do robót fundamentowych to temperatura powietrza 5-25°C i brak opadów przez 48 godzin przed wylaniem betonu. Mróz w trakcie hydratacji poniżej -3°C zatrzymuje wiązanie betonu i tworzy mikropęknięcia niewidoczne na powierzchni. Z kolei upał powyżej 30°C powoduje zbyt szybkie odparowanie wody zarobowej, co skutkuje rysami skurczowymi.

W Polsce najlepsze okno to kwiecień-czerwiec oraz wrzesień-październik. Lipiec i sierpień bywają ryzykowne na otwartych działkach bez zacienienia, a styczeń oraz luty zmuszają do stosowania nagrzewania wody zarobowej lub dodatków przeciwmrozowych, co winduje koszt betonu o 15-20%. Jeśli wykop musi czekać do marca, lepiej go zasypać i wrócić wiosną, niż walczyć z rozmokniętym dnem.

Garaż murowany to inwestycja na dekady, a fundament jest tą częścią, do której nie da się wrócić bez kucia ścian. Właśnie dlatego warto poświęcić dwa wieczory na przejrzenie mapy stref przemarzania, policzenie kubatury wykopu i porównanie trzech ofert z rozbiciem na pozycje. Te 1300 zł różnicy między najtańszą a najdroższą ofertą zwykle oznacza różnicę między ekipą z ubezpieczeniem a ekipą bez ubezpieczenia a to przekłada się na jakość zbrojenia i terminowość prac.

Dobór głębokości i typu fundamentu pod garaż murowany to suma trzech decyzji: głębokość ze strefy przemarzania, nośność z gruntu, koszt z portfela. Każda z nich ma swoje liczby i swoje normy. Po ich złożeniu zostaje wybór wykonawcy, który zrozumie różnicę między płytą a ławami i nie będzie próbował wcisnąć rozwiązania z katalogu sprzed dekady.

Źródła danych i norm: PN-EN 1997-1 (Eurokod 7), PN-EN 1992-1-1 (Eurokod 2), mapa stref przemarzania GUGiK publikowana w serwisie ISOK (isok.gugik.gov.pl), tabela klas ekspozycji betonu wg PN-EN 206+A2:2021, ustawa Prawo budowlane (Dz.U. 1994 nr 89 poz. 414 z późn. zm.), katalogi producentów betonu towarowego (Cemex, Grupa Górażdże, Heidelberg Materials Polska).
