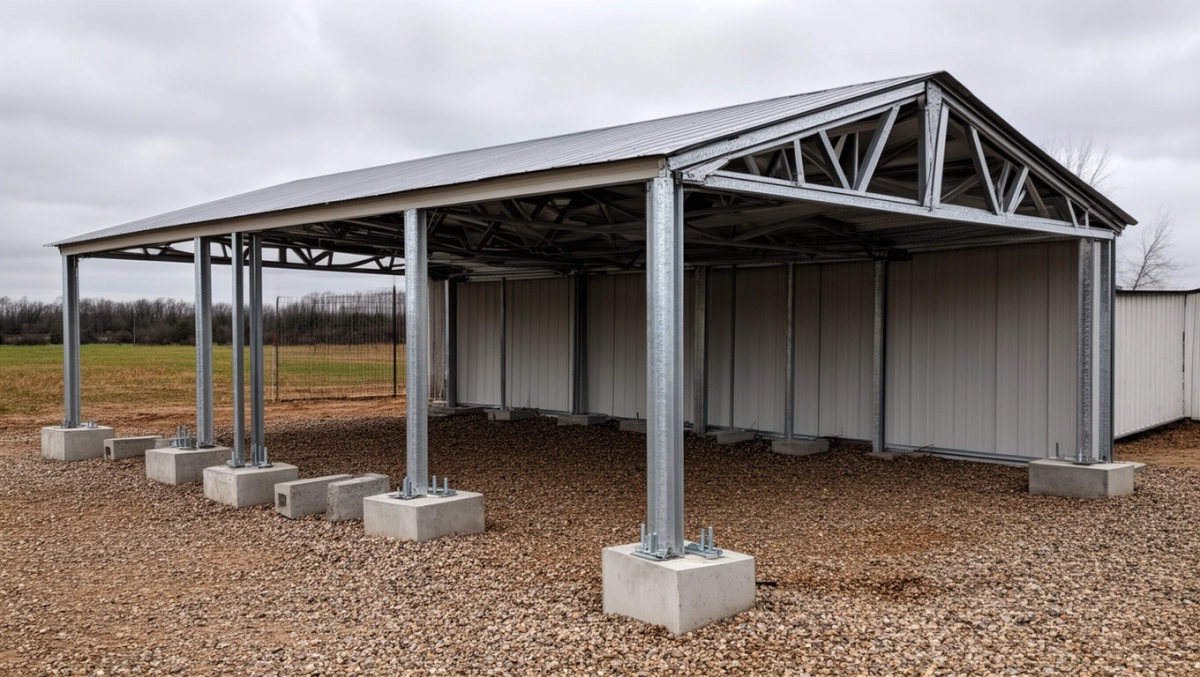

Garaż blaszany na bloczkach fundamentowych bez błędów
Montaż garażu blaszanego na bloczkach fundamentowych to najszybszy sposób na stabilną bazę bez wylewania pełnej płyty. Jednak źle wypoziomowane podłoże albo zbyt rzadkie rozstawienie bloczków kończy się krzywą bramą, wypaczonymi ścianami i podrywanym przez wiatr dachem. Poniżej znajdziesz konkretne wymiary, schematy rozmieszczenia, parametry kotew oraz checklisty, które wyeliminują te problemy, zanim pierwszy blok trafi w ziemię.

- Kiedy bloczki wystarczą, a kiedy lepiej odpuścić
- Jakie bloczki betonowe wybrać pod blaszak
- Rozmieszczenie bloczków pod garaż krok po kroku
- Kotwienie garażu do bloczków i strefy wiatrowe
- Najczęstsze błędy przy stawianiu blaszaka na bloczkach
Kiedy bloczki wystarczą, a kiedy lepiej odpuścić
Bloczki fundamentowe świetnie sprawdzają się na zwartym, nośnym gruncie o niskim poziomie wód gruntowych. Betonowy słupek 38×38×25 cm przenosi obciążenie rzędu 1500-2000 kg, co z ogromnym zapasem pokrywa masę typowego blaszaka (180-320 kg/m²). Problem pojawia się na gruntach gliniastych, piaskach luźnych i terenach z wysokim poziomem wody, gdzie punktowe posadowienie osiada nierównomiernie i ciągnie za sobą całą konstrukcję.
Strefy wiatrowe w Polsce (wg PN-EN 1991-1-4) dzielą kraj na obszary o ciśnieniu referencyjnym od 0,25 kPa (strefa I, zachód) do 0,50 kPa (strefa III, północ i południe). Garaż 3×5 m o ściance 2 m w strefie III generuje siłę ssącą na dachu rzędu 4-6 kN. Bloczki bez kotwienia utrzymają tę masę, ale sama blacha oderwie się od konstrukcji i poleci. Dlatego w strefach II i III kotwienie jest obowiązkowe, a w strefie I zalecane przy lekkich profilach.
Rodzaj podłoża pod istniejącą nawierzchnią zmienia decyzję diametralnie. Poniższa tabela pokazuje, kiedy bloczki wchodzą w grę, a kiedy lepsza będzie wylewka albo płyta.
| Typ podłoża | Czy bloczki OK? | Lepsza alternatywa |
|---|---|---|
| Ubity grunt rodzimy, glina piaszczysta | Tak | Płyta fundamentowa przy dużym garażu (7×7 m) |
| Kostka brukowa na podsypce | Tak, po sprawdzeniu nośności | Wylewka punktowa przy nierównej kostce |
| Stara wylewka betonowa | Tak, jeśli grubość ≥ 10 cm | Kotwy wklejane w istniejący beton |
| Płyty ażurowe na piasku | Warunkowo, po zagęszczeniu | Dodatkowa podsypka żwirowa 15 cm |
| Grunt organiczny, torf, nasyp niekontrolowany | Nie | Płyta fundamentowa na warstwie chudego betonu |
| Skarpa, spadek > 5% | Nie bez kotew i podparcia | Schodkowe posadowienie lub wylewka |
Wysoki poziom wód gruntowych (poniżej 1 m od powierzchni) wyklucza bloczki, bo cykliczne zamarzanie i rozmarzanie wypiera je z gruntu. W takich warunkach jedyną rozsądną opcją jest płyta fundamentowa lub kotwy wkręcane (śruby fundamentowe) sięgające poniżej strefy przemarzania (1,0-1,4 m w zależności od regionu).
Teren z pochyłością wymaga schodkowego ustawienia bloczków lub wykonania podparcia z betonu klasy C16/20. Samo klinowanie bloczka pod spód bez stabilizacji w poziomie skończy się pęknięciem po pierwszej zimie.
Jakie bloczki betonowe wybrać pod blaszak
Najczęściej stosowane bloczki to betonowe elementy pełne klasy C20/25, produkowane w wibrowanej formie. Pustaki szalunkowe rzadko sprawdzają się pod blaszakiem, bo ich ścianki są zbyt cienkie, a wypełnienie betonem podnosi koszt powyżej sensownego progu. Kostka brukowa działa, ale tylko jako tymczasowe rozwiązanie, bo jej nośność na ściskanie jest niższa, a powierzchnia styku z gruntem mniejsza.
| Typ elementu | Wymiary (cm) | Nośność (kg/szt.) | Cena orientacyjna (zł/szt.) | Zastosowanie |
|---|---|---|---|---|
| Bloczek betonowy pełny | 38×38×25 | 1500-2000 | 8-14 | Garaże 3×5, 4×6, 7×7 |
| Bloczek betonowy pełny | 25×25×30 | 900-1200 | 5-9 | Małe blaszaki 3×4, wiaty |
| Pustak szalunkowy | 38×25×25 | 2000+ (z wypełnieniem) | 12-18 | Strefy wiatrowe III, duże garaże |
| Kostka brukowa 8 cm | 20×10×8 | 400-600 | 2-4 | Tymczasowo, pod lekkie konstrukcje |
| Krawężnik drogowy | 100×30×15 | 2500+ | 25-40 | Długie linie pod ściany szczytowe |
Pod typowy garaż 3×5 m optymalne są bloczki 38×38×25 cm, ustawiane w narożnikach i w rozstawie co 1,5-2 m. Przy większych obiektach (4×6, 7×7 m) warto dodać bloczki pod każdym pionowym profilem ściany, bo właśnie tam siła wiatru i obciążenie dachu rozkładają się na ramę nośną.
Bloczki powinny być suche, bez rys i ubytków. Dostawy prosto z palety często mają wilgotność powierzchniową, która po kilku tygodniach odparuje, zostawiając mikropęknięcia. Jeśli to możliwe, układaj bloczki na budowie 2-3 dni przed montażem, żeby się ustabilizowały.
Unikaj bloczków z recyklingu i betonu klasy poniżej C16/20, bo ich struktura wewnętrzna jest porowata i chłonie wodę. Po dwóch sezonach zamarzania taki bloczek potrafi pęknąć pionowo na pół, a wtedy cały punkt podparcia przestaje istnieć.
Rozmieszczenie bloczków pod garaż krok po kroku
Przygotowanie podłoża zaczyna się od wytyczenia obrysu i zdjęcia warstwy humusu na głębokość 15-20 cm. Dno wykopu trzeba zagęścić płytową zagęszczarką (co najmniej 100 kg) w dwóch przejściach prostopadłych do siebie, bo luźna ziemia pod bloczkiem osiada nierównomiernie pod obciążeniem.
Na ubite dno sypie się warstwę żwiru 0-4 mm grubości 10 cm, znowu zagęszczoną. Żwir pełni rolę drenażu i warstwy rozkładającej obciążenie. Piasek drobnoziarnisty nie nadaje się, bo kapilarnie podciąga wodę i zimą zwiększa objętość, wypychając bloczki. Frakcja 0-4 mm to kompromis między drenażem a stabilnością podłoża.
Kolejny krok to ustawienie bloczków w narożnikach. Każdy bloczek poziomuje się na dwóch prostopadłych kierunkach, używając poziomicy 60 cm lub niwelatora laserowego. Różnica wysokości między skrajnymi bloczkami nie może przekraczać 3 mm, bo inaczej rama garażu zacznie pracować przy każdym domknięciu bramy.
Po ustawieniu narożników rozmieszcza się bloczki pośrednie wzdłuż dłuższych ścian w rozstawie 1,5-2 m, pod każdym pionowym profilem ramy oraz pod progiem bramy. W garażu dwuspadkowym dodatkowe bloczki idą pod kalenicą dachu, bo tam spoczywa największe obciążenie z pokrycia i śniegu.
| Wymiar garażu (m) | Liczba bloczków (narożniki + ściany + próg) | Rozstaw (m) |
|---|---|---|
| 3×5 | 12-14 | 1,5 |
| 4×6 | 16-20 | 1,5-2,0 |
| 7×7 | 24-30 | 1,5 |
| 3×4 (jedno auto) | 10-12 | 1,5 |
Po ustawieniu wszystkich bloczków sprawdza się przekątne (różnica ≤ 10 mm przy garażu 3×5 m) i powtarza poziomowanie. Na koniec przestrzenie między bloczkami wypełnia się tym samym żwirem, delikatnie go ubijając, żeby deszcz nie wypłukał spod nich podsypki.
Wskazówka praktyczna: Bloczki pod progiem bramy ustawiaj parami (po obu stronach otworu) i dodaj jeden na środku, jeśli brama ma więcej niż 3 m szerokości. Próg bez podparcia ugina się przy każdym wjeździe auta i po roku zaczyna rdzewieć od strony wewnętrznej.
Przy spadku terenu 2-5% bloczki ustawia się schodkowo, a różnicę wysokości między sąsiednimi punktami rozkłada się na odcinku 1-1,5 m, żeby rama nie wisiała w powietrzu. Przy spadku powyżej 5% konieczna jest wylewka schodkowa lub kotwy śrubowe.
Kotwienie garażu do bloczków i strefy wiatrowe
Kotwienie to nie opcja, tylko wymóg konstrukcyjny w strefach wiatrowych II i III oraz na terenach otwartych (pola, łąki, działy wodne). Garaż niekotwiony potrafi oderwać się od bloczków przy wietrze 20-25 m/s, czyli przy zwykłej wichurze, jakich w Polsce notuje się kilkanaście rocznie.
Do wyboru są trzy główne typy mocowania. Kołki rozporowe (np. M10×100) wierci się przez otwór w ramie do bloczka i dokręca kluczem. Kotwy sworzniowe (śruby z hakiem lub oczkiem) przeprowadza się przez ramę od spodu i zalewa zaprawą. Kotwy opaskowe obejmują dolny profil ramy stalową taśmą i mocują do bloczka śrubą przelotową. Najskuteczniejsze są sworznie, bo przenoszą siły ścinające i wyrywające jednocześnie.
| Typ kotwy | Średnica (mm) | Długość (mm) | Nośność na wyrywanie (kN) | Zastosowanie |
|---|---|---|---|---|
| Kołek rozporowy M10 | 10 | 80-100 | 4-6 | Strefa I, lekkie garaże |
| Kołek rozporowy M12 | 12 | 100-120 | 6-9 | Strefa I-II, garaże 3×5 |
| Kotwa sworzniowa M10 | 10 | 120 | 8-12 | Strefa II-III, każdy garaż |
| Kotwa sworzniowa M12 | 12 | 150 | 12-18 | Strefa III, garaże 7×7 |
| Kotwa opaskowa | 10-12 | 60 | 5-8 | Istniejące garaże, modernizacja |
Strefa wiatrowa determinuje zarówno typ kotwy, jak i ich liczbę. W strefie I (zachód, większość wielkopolski) wystarczą dwa kołki M10 na każdy narożnik, łącznie 8 mocowań. W strefie II (centrum, Mazowsze, większość kraju) potrzeba czterech kotew na narożnik i dodatkowe mocowania w połowie długości dłuższych ścian. W strefie III (pobrzeże, góry, Podkarpacie) każdy pionowy profil ramy musi mieć własną kotwę sworzniową, co przy garażu 4×6 daje 16-20 punktów mocowania.
Uwaga: Kołki rozporowe działają dobrze w bloczkach pełnych, ale w pustakach szalunkowych wymagają wypełnienia betonem w miejscu montażu. Wkręcanie kołka w pustą ściankę pustaka kończy się wyrwaniem przy pierwszym silniejszym podmuchu.
Otwory wierci się wiertłem udarowym z węglika, na głębokość równą długości kotwy plus 10 mm. Kurz z wiercenia wydmuchuje się sprężonym powietrzem albo wydmuchuje ustami, bo pył betonowy zmniejsza przyczepność kołka. Po osadzeniu kotwy dokręca się ją momentem 40-50 Nm (dla M10), co rozporowuje tuleję i klinuje ją w otworze.
Norma PN-EN 1991-1-4 podaje wartości obliczeniowe sił wiatru dla każdej strefy, ale w praktyce montażowej wystarczy reguła: na każdy metr kwadratowy dachu przypada minimum jedno mocowanie. Garaż 3×5 m ma 15 m² dachu, więc minimum to 15 kotew, choć w strefie I można zejść do 8-10.
Najczęstsze błędy przy stawianiu blaszaka na bloczkach
Pominięcie warstwy żwiru to grzech główny. Bloczek postawiony bezpośrednio na gliniastej ziemi po pierwszej zimie wchodzi w podłoże na 2-3 cm, a rama wisi w powietrzu i napręża się przy każdym domknięciu bramy. Żwir 0-4 mm grubości 10 cm rozwiązuje problem, bo rozprowadza obciążenie na większą powierzchnię i odprowadza wodę.
Za rzadki rozstaw bloczków powoduje uginanie się dolnej ramy w polach między podparciami. W blaszaku profil ramy ma moment bezwładności wystarczający do przeniesienia obciążenia wiatrem, ale brak podparcia w odcinku 2,5-3 m sprawia, że ściana zaczyna „chodzić" przy silniejszym podmuchu. Efekt to odgłosy trzasków i pęknięcia powłoki lakierniczej w miejscach spawów.
Brak kotwienia w strefie wiatrowej II lub III to proszenie się o kłopoty. Garaż bez kotew trzyma się na bloczkach wyłącznie masą własną. Wiatr 25 m/s generuje siłę wypadkową rzędu 5-8 kN na blaszak 3×5, czyli mniej więcej tyle, ile waży mały samochód. Ta siła bez kotwienia podnosi konstrukcję i przewraca ją na bok.
Ustawienie bloczków bez sprawdzenia przekątnych powoduje, że rama nie pasuje do obrysu. W praktyce wygląda to tak: garaż stoi, ale brama nie domyka się do końca, bo jedna przekątna jest o 4 cm dłuższa od drugiej. Różnica przekątnych nie może przekraczać 10 mm na 5 m długości.
Zasypanie bloczków ziemią z wykopu zamiast żwirem kończy się gromadzeniem wody wokół bloczka. Glina nie przepuszcza wody, więc bloczek stoi w kałuży przez większość zimy, a cykle zamrażania i rozmażania dosłownie go wypychają z gruntu.
Checklista: gotowość podłoża
Warstwa humusu zdjęta na 15-20 cm, dno ubite zagęszczarką, żwir 0-4 mm grubości 10 cm rozsypany i zagęszczony, spadek terenu ≤ 5%, poziom wód gruntowych poniżej 1 m.
Checklista: rozmieszczenie bloczków
Bloczki w czterech narożnikach, rozstaw 1,5-2 m wzdłuż dłuższych ścian, bloczek pod każdym pionowym profilem, bloczek pod progiem bramy, różnica przekątnych ≤ 10 mm, różnica wysokości ≤ 3 mm.
Checklista: kotwienie
Typ kotwy dobrany do strefy wiatrowej, otwory odkurzone z pyłu, moment dokręcenia 40-50 Nm dla M10, liczba kotew zgodna z normą PN-EN 1991-1-4, każdy narożnik ma minimum dwa punkty mocowania.
Checklista: po montażu
Sprawdzić poziom ramy po 24 godzinach, dosypać żwiru tam, gdzie się osunął, skontrolować luzy bramy, poluzować i ponownie dokręcić kotwy po pierwszym tygodniu eksploatacji.
Garaż blaszany na bloczkach fundamentowych to rozwiązanie, które przy właściwym doborze bloczków, prawidłowym rozmieszczeniu i solidnym kotwieniu wytrzymuje 20-30 lat bez większych ingerencji. Najważniejsze to nie oszczędzać na żwirze, nie pomijać poziomowania i nie zostawiać konstrukcji bez kotew, nawet jeśli strefa wiatrowa teoretycznie na to pozwala.
Źródła danych i norm: PN-EN 1991-1-4 (Eurokod 1, oddziaływania na konstrukcje, oddziaływania wiatru), PN-EN 206+A2:2021 (beton, wymagania, właściwości, produkcja i zgodność), Rozporządzenie Ministra Infrastruktury z dnia 12 kwietnia 2002 r. w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2002 nr 75 poz. 690 z późn. zm.), Mapa stref wiatrowych Polski IMGW (imgw.pl), Katalogi producentów bloczków betonowych klasy C20/25.
