Przepusty pod płytą fundamentową: jak zrobić to raz, a porządnie
Jak zaplanować kanalizację pod płytą fundamentową krok po kroku
Projekt kanalizacji sanitarnej pod płytą fundamentową warto zacząć od szkicu przyłącza, który pokazuje spadki i punkty wejścia rur do budynku. Chodzi o to, żeby jeszcze przed wykopaniiem fundamentu wiedzieć, gdzie dokładnie pojawi się pion kanalizacyjny i gdzie trzeba ułożyć poziome odcinki o średnicy 110 mm lub 160 mm. Taki szkic pozwala uniknąć sytuacji, w której rura biegnie pod przyszłą łazienką, a rewizja wypada dokładnie pod wanną.

- Jak zaplanować kanalizację pod płytą fundamentową krok po kroku
- Przepusty na wodę i WLZ pod płytą fundamentową, średnice i osadzenie
- Najczęstsze błędy przy przepustach pod płytą fundamentową
Kolejny etap to wyznaczenie trasy rur na gruncie rodzimym jeszcze przed ułożeniem podsypki. Rury kanalizacyjne prowadzi się pod płytą na głębokości minimum 30 cm poniżej jej spodu, liczonej od rzędnej posadzki parteru do osi rury. Wynika to z normy PN-EN 12056-2, która mówi o minimalnym spadku 1,5% dla średnicy 110 mm i 1% dla średnicy 160 mm. Przy takiej głębokości rury nie zostaną naruszone przez zbrojenie płyty, a jednocześnie pozostaną dostępne w razie awarii.
Spadek rur to absolutna podstawa, bo inaczej ścieki zaczną się cofać do budynku, zanim ktokolwiek zdąży z nich skorzystać. Wyobraź sobie rurę o długości 8 metrów i średnicy 110 mm, ułożoną ze spadkiem 1%. Różnica poziomów między początkiem a końcem wynosi dokładnie 8 cm, co gwarantuje grawitacyjny odpływ nieczystości bez konieczności stosowania pomp. Każdy centymetr poniżej normy to ryzyko osadzania się tłuszczu i papieru w najniższym punkcie instalacji.

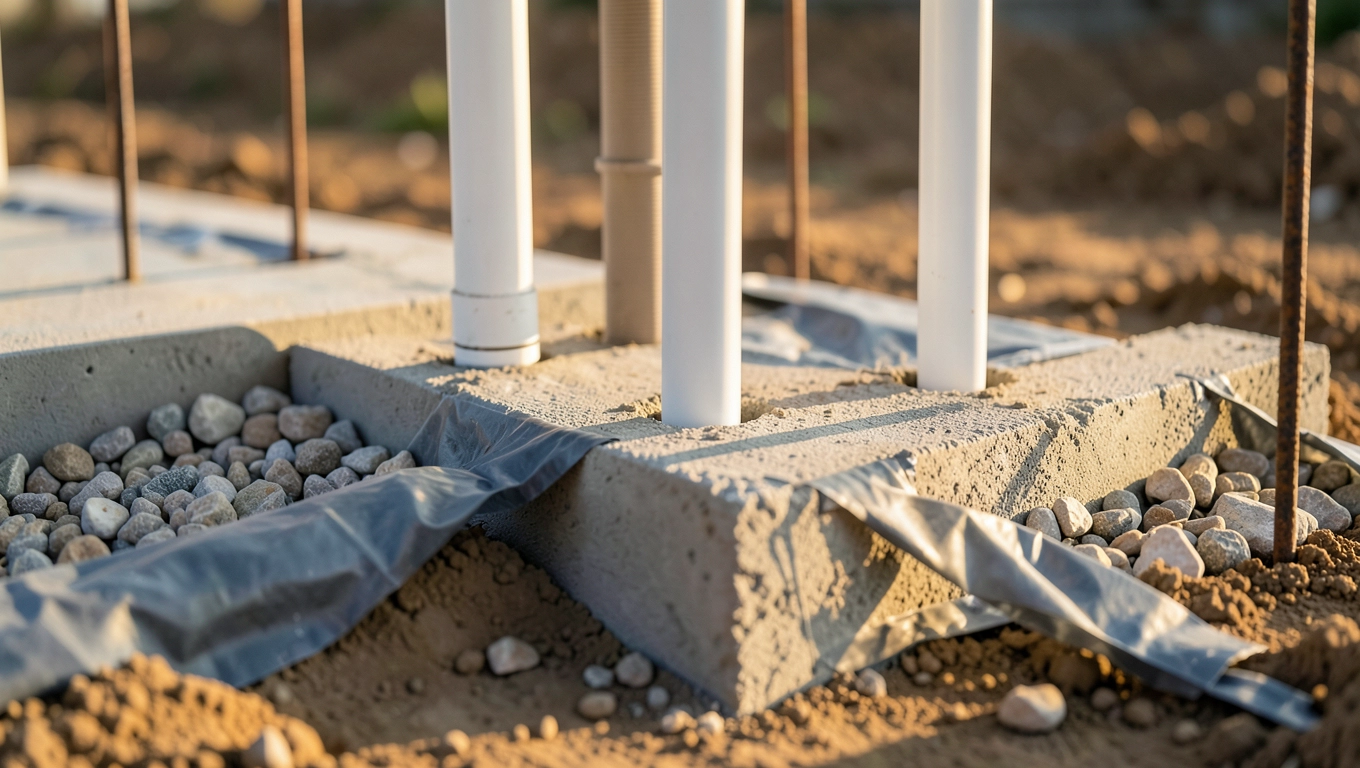

Rury PVC-U łączone na kielichy układa się na warstwie piasku stabilizowanego grubości 10 cm, co chroni je przed punktowym obciążeniem od zbrojenia i betonu. Piasek działa jak amortyzator, rozkładając nacisk płyty na całą długość rury. Bez tej warstwy rura może pęknąć pod ciężarem betonu o gęstości 2400 kg/m³, a naprawa będzie wymagała kucia świeżo wykonanego fundamentu.
Rozstaw przepustów kanalizacyjnych
Przy standardowej płycie fundamentowej o grubości 25-30 cm przepusty kanalizacyjne rozmieszcza się co 2-3 metry wzdłuż ścian zewnętrznych i wewnętrznych. Taki rozstaw zapewnia dostęp do każdego pionu bez konieczności kucia płyty w przypadku konieczności wymiany kolana.
Materiał rur pod płytą
Najczęściej stosuje się rury PVC-U SN8 o średnicy 110 mm do odprowadzania ścieków bytowych i 160 mm do połączeń z siecią zewnętrzną. Rury te wytrzymują obciążenie gruntu do 8 kN/m² bez odkształceń.

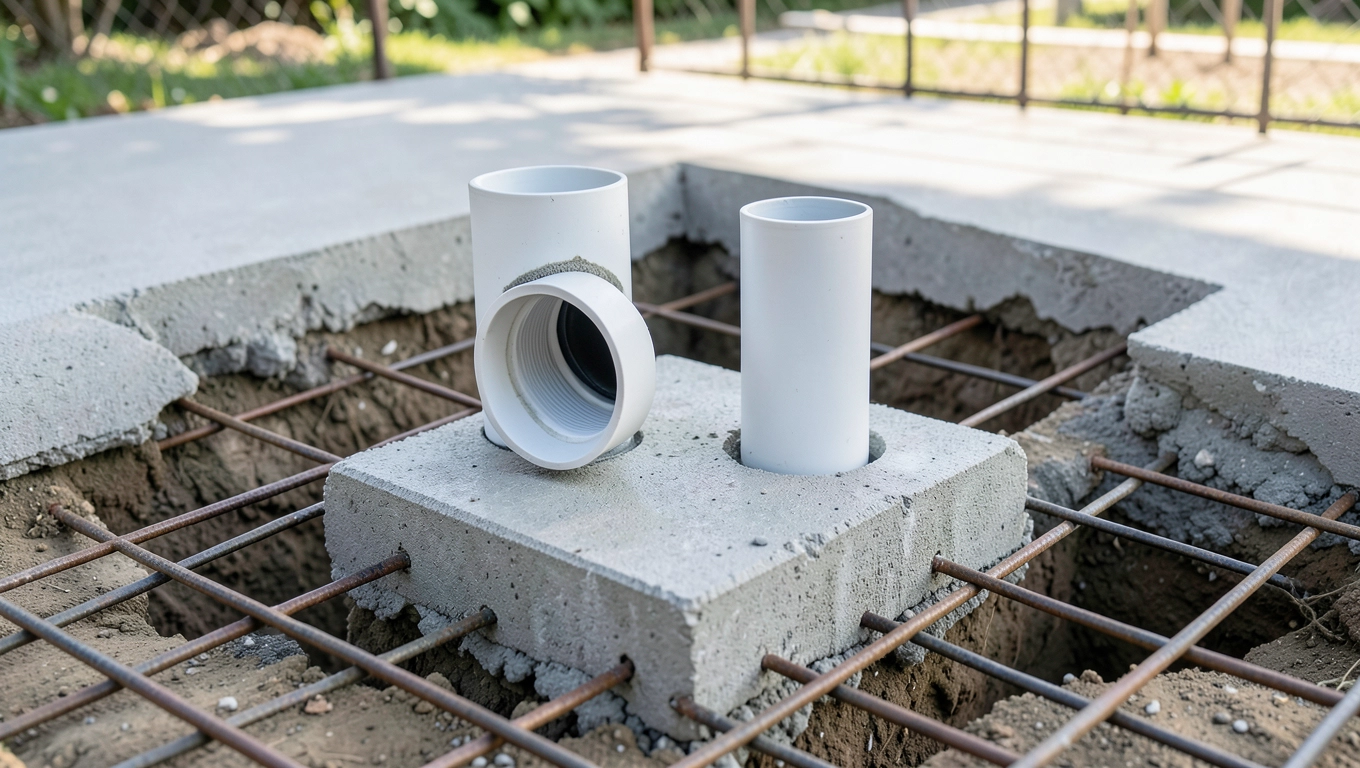

Przepusty na wodę i WLZ pod płytą fundamentową, średnice i osadzenie

Przejście przez płytę fundamentową dla przyłącza wodociągowego wymaga rury osłonowej o średnicy minimum 100 mm, w której prowadzi się rurę PE 32 mm lub PE 40 mm. Rura osłonowa pełni podwójną funkcję: chroni rurę wodociągową przed uszkodzeniami mechanicznymi i umożliwia jej wymianę bez kucia fundamentu. To rozwiązanie kosztuje około 80-120 zł za metr bieżący, ale eliminuje ryzyko kosztownej naprawy w przyszłości.
WLZ, czyli wewnętrzna linia zasilająca, to kabel energetyczny prowadzony od złącza kablowego do rozdzielni w budynku. Przepust na WLZ wykonuje się z rury osłonowej DVK 110 mm, którą osadza się w płycie fundamentowej przed betonowaniem. Norma PN-E-05125 wskazuje, że kabel należy prowadzić na głębokości minimum 60 cm pod powierzchnią terenu, co chroni go przed uszkodzeniami mechanicznymi i przemarzaniem.
Przepusty pod płytą fundamentową dla wody i WLZ muszą być wykonane z materiałów odpornych na wilgoć i agresywne substancje zawarte w gruncie. Najczęściej stosuje się rury PVC-U lub PE-HD, które nie korodują i zachowują szczelność przez dziesięciolecia. Rury stalowe ocynkowane sprawdzają się w gruntach o wysokim poziomie wód gruntowych, gdzie PVC mogłoby zostać wypchnięte przez ciśnienie hydrostatyczne.
Osadzenie przepustu w płycie wymaga zastosowania pianki montażowej lub zaprawy wodoszczelnej, która wypełnia szczelinę między rurą osłonową a betonem. Pianka poliuretanowa rozpręża się do 3 razy swoją początkową objętość, wypełniając każdą nierówność i tworząc trwałe połączenie. Bez tego uszczelnienia woda gruntowa przedostanie się przez płytę fundamentową do wnętrza budynku, powodując zawilgocenie i rozwój grzybów.
| Rodzaj przepustu | Średnica rury osłonowej | Średnica wewnętrzna | Cena za mb (PLN) |
|---|---|---|---|
| Kanalizacja sanitarna 110 mm | 160 mm | 110 mm | 45-65 |
| Kanalizacja sanitarna 160 mm | 200 mm | 160 mm | 60-90 |
| Przyłącze wodociągowe PE 32 | 100 mm | 32 mm | 80-120 |
| Przyłącze wodociągowe PE 40 | 110 mm | 40 mm | 95-140 |
| WLZ (kabel energetyczny) | 110 mm | do 50 mm | 50-80 |

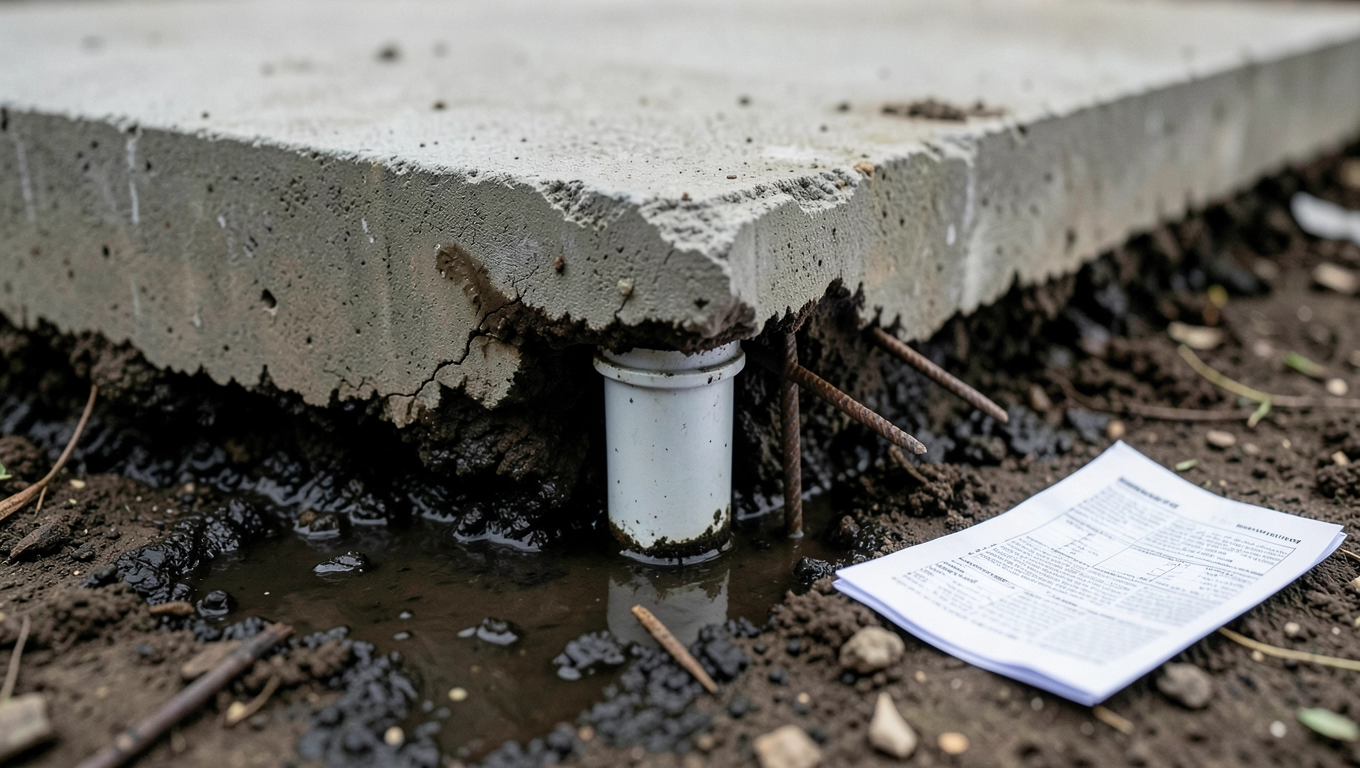

Najczęstsze błędy przy przepustach pod płytą fundamentową

Pierwszy powtarzający się błąd to brak dokumentacji geotechnicznej, która pokazuje poziom wód gruntowych i rodzaj gruntu. Bez tych informacji dobiera się przepusty na chybił trafił, a potem okazuje się, że rury PVC nie wytrzymują parcia wody lub że grunt gliniasty wypiera lekkie rury ku górze. Dokumentacja geotechniczna kosztuje 1500-3000 zł, ale chroni przed wydatkami rzędu kilkudziesięciu tysięcy złotych na naprawę fundamentów.
Drugi błąd to zbyt płytkie ułożenie rur kanalizacyjnych, które później kolidują ze zbrojeniem płyty. Zbrojenie główne płyty fundamentowej składa się z prętów o średnicy 12-16 mm ułożonych w dwóch warstwach, oddalonych od siebie o 20-25 cm. Jeśli rura kanalizacyjna biegnie na głębokości mniejszej niż 5 cm poniżej zbrojenia, pręt ją przebije lub wymusi kosztowne wygięcie zbrojenia, które osłabia całą konstrukcję.
Trzeci problem to brak uszczelnienia przepustów, które po zalaniu betonem zaczynają przepuszczać wodę. Beton sam w sobie nie przylega idealnie do PVC, a różnica temperatur między betonowaniem a eksploatacją budynku powoduje mikroszczeliny na styku. Woda gruntowa pod ciśnieniem 0,5-1,5 bara wciska się przez te szczeliny, powodując mokre plamy na ścianach piwnicy lub parteru. Rozwiązanie to taśmy bentonitowe lub pierścienie hydroizolacyjne, które pęcznieją pod wpływem wilgoci i same uszczelniają połączenie.
Pamiętaj, że przepusty pod płytą fundamentową muszą być zaplanowane przed rozpoczęciem prac ziemnych, a ich lokalizacja powinna znaleźć się na rysunkach wykonawczych. Zmiana trasy rur po ułożeniu zbrojenia oznacza kucie świeżego betonu i kosztuje od 500 do 2000 zł za każdy przepust.
Czwarty błąd to ekonomia na materiałach, czyli stosowanie rur kanalizacyjnych klasy SN4 zamiast SN8 pod płytą fundamentową. Rury SN4 mają grubość ścianki 3,2 mm i wytrzymują obciążenie do 4 kN/m², co wystarcza w ogrodzie, ale nie pod płytą, gdzie obciążenie od budynku dochodzi do 15-20 kN/m². Rury SN8 mają ściankę 4,0 mm i wytrzymują 8 kN/m², co daje im podwójny zapas bezpieczeństwa. Różnica w cenie wynosi 8-12 zł na metrze bieżącym, a w przypadku awarii naprawa pochłania kilkanaście tysięcy złotych.
Piąty błąd to ignorowanie izolacji przeciwwilgociowej przepustów, która powinna być kontynuowana na rurze osłonowej na odcinku minimum 20 cm powyżej poziomu terenu. Bez tej izolacji woda kapilarnie podciąga się po rurze do wnętrza budynku, tworząc most termiczny i zawilgocenie. Prawidłowo wykonana izolacja to folia kubełkowa lub masa bitumiczna nałożona na rurę i połączona z izolacją pionową ściany fundamentowej.
Ostatni, szósty błąd to brak rewizji, czyli dostępu do rur kanalizacyjnych w razie zatoru. Rewizję montuje się w najniższym punkcie instalacji, zwykle 50-100 cm przed wyjściem rury spod płyty fundamentowej. Koszt rewizji to 150-300 zł, a jej brak oznacza konieczność kucia płyty lub rozbierania posadzki w przypadku zapchania. Każdy przepust kanalizacyjny powinien mieć swoją rewizję, a ich lokalizację warto zaznaczyć na planie powykonawczym budynku.
Kiedy NIE stosować PVC pod płytą
Rur PVC-U nie należy używać w gruntach o temperaturze powyżej 45°C, na przykład w pobliżu rurociągów ciepłowniczych lub w strefach oddziaływania promieni słonecznych na płytę. PVC w wysokich temperaturach traci sztywność i może się odkształcać pod obciążeniem.
Kiedy konieczna jest wymiana gruntu
Jeśli grunt rodzimy to torf lub namuł, konieczna jest wymiana warstwy o grubości minimum 80 cm na piasek stabilizowany cementem. Bez tej wymiany płyta fundamentowa będzie osiadać nierównomiernie i pękać, niszcząc przepusty.
Projektowanie przepustów pod płytą fundamentową to nie jest miejsce na oszczędności i improwizację, bo każdy błąd w tej warstwie budynku ujawnia się po latach jako kosztowna awaria. Warto zainwestować w dokładny projekt, dobre materiały i fachowe wykonanie, bo fundament robi się raz na kilkadziesiąt lat. Jeśli planujesz budowę domu z płytą fundamentową, skonsultuj lokalizację przepustów z kierownikiem budowy i inspektorem nadzoru inwestorskiego jeszcze przed wylaniem betonu.
Źródła danych i norm: PN-EN 12056-2 (systemy kanalizacji grawitacyjnej), PN-E-05125 (instalacje elektryczne), PN-EN 12201 (rury do instalacji wodociągowych), Warunki techniczne jakim powinny odpowiadać budynki i ich usytuowanie (Rozporządzenie Ministra Infrastruktury z dnia 12 kwietnia 2002 r. z późn. zm.), Eurocode 7 (geotechnika), portal PZITS (Polski Związek Inżynierów i Techników Sanitarnych) oraz serwis itb.pl (Instytut Techniki Budowlanej).
