Nośność gruntu pod płytą fundamentową – co musisz wiedzieć

bb budownictwo 2025-05-05 08:03 / Aktualizacja: 2026-05-30 03:39:06

Wahasz się, czy Twój grunt wytrzyma obciążenie od płyty fundamentowej i słusznie, bo błąd na tym etapie oznacza pęknięte ściany, nierównomierne osiadanie budynku lub kosztowne naprawy. Tymczasem wystarczy kilka badań i podstawowa wiedza, żeby fundamenty służyły bezawaryjnie przez pokolenia.

Nośność gruntu pod płyta fundamentowa

Czym jest nośność gruntu i dlaczego ma znaczenie przy płycie fundamentowej?

Nośność gruntu to maksymalne parcie, jakie dane podłoże jest w stanie przenieść bez odkształceń trwałych wyrażane w kilowaskalach na metr kwadratowy (kPa). Eurokod 7, norma PN-EN 1997-1, definiuje to jako opór graniczny podłoża, przy którym osiadanie nie przekracza wartości akceptowalnych dla konstrukcji. Dla płyty fundamentowej ten parametr determinuje, czy cała powierzchnia płyty rozłoży ciężar budynku równomiernie, czy też pojawią się strefy przeciążenia.

Przykład: dom jednorodzinny o powierzchni 150 m² waży wraz z użytkowaniem około 300-400 ton. Jeśli grunt pod płytą ma nośność 150 kPa, oznacza to, że na każdy metr kwadratowy przypada 150 kiloniutonów obciążenia wystarczająco, by bezpiecznie przenieść budynek o przeciętnej masie. Ale gdy nośność spada do 80 kPa, grunt zaczyna się odkształcać, a płyta mimo że sztywna reaguje nierównomiernymi naprężeniami.

Norma rozróżnia nośność graniczną (qt) i nośność użytkową (qd), przy czym projektant stosuje współczynnik bezpieczeństwa minimum 3,0 dla fundamentów bezpośrednich. Innymi słowy, jeśli badania wykażą nośność 300 kPa, w obliczeniach przyjmuje się wartość 100 kPa z zapasem na nieprzewidziane zmiany warunków, jak wzrost wilgotności czy osłabienie struktury gruntu.

Wartość kPa łatwo zapamiętać przez przelicznik: 100 kPa to w przybliżeniu 10 ton na metr kwadratowy. Ta zależność pozwala szybko oszacować, czy podłoże pod Twoją działką poradzi sobie z planowanym budynkiem, zanim zamówisz szczegółowe badania.

Nie każdy grunt o niskiej nośności dyskwalifikuje budowę często wystarczy wzmocnienie podłoża lub głębsze posadowienie. Kluczowe jest, by parametr ten poznać PRZED rozpoczęciem projektowania, a nie w trakcie wykonywania fundamentów.

Rodzaje gruntów w Polsce nośność i zagrożenia

Grunty niespoiste: żwir, piasek, pospółka

Te kruszywa charakteryzują się wysoką przepuszczalnością i stabilnością mechaniczną po zagęszczeniu osiągają nośność od 200 do 500 kPa, co czyni je idealnym podłożem pod tradycyjne ławy fundamentowe. Piasek średni i gruby, zagęszczony do stopnia IS powyżej 0,67, przenosi obciążenia rzędu 250-350 kPa bez deformacji plastycznych. Żwir gruboziarnisty w dobrym zagęszczeniu osiąga wartości powyżej 400 kPa.

Problem pojawia się, gdy warstwa piasku lub żwiru jest płytka i pod nią zalega grunt spoisty o niższej nośności. Wówczas mechanizm przenoszenia obciążeń zmienia się: naprężenia koncentrują się na granicy warstw, co może prowadzić do lokalnego osiadania płyty. Dlatego badania geotechniczne powinny docierać co najmniej 3 metry poniżej planowanego posadowienia norma PN-B-03020:1991 wymaga tego przy określaniu warunków gruntowych.

Grunty spoiste: glina, ił, less

Glina i ił mają strukturę ziarnową zdolną do wiązania wody, co sprawia, że ich nośność dramatycznie zmienia się z wilgotnością. W stanie zwartym (wilgotność naturalna bliska granicy plastyczności) glina osiąga 200-400 kPa wartości porównywalne z piaskiem. Ale po nasyceniu wodą, na przykład podczas roztopów lub długich opadów, nośność spada do 80-150 kPa.

Less specyficzny grunt eoliczny występujący na Wyżynie Małopolskiej i Lubelskiej ma pozornie dobrą nośność (150-250 kPa) w stanie suchym, ale kontakt z wodą powoduje jego katastrofalne osiadanie (tzw. zjawisko sufozji). Budynek posadowiony na lessie bez odpowiedniej izolacji przeciwwodnej może obniżyć się o kilkadziesiąt centymetrów w ciągu jednego sezonu.

Na Żuławach Wiślanych, w Kotlinie Sandomierskiej i na Nizinie Szczecińskiej dominują grunty organiczne torfy i namuły o nośności 20-80 kPa. Na tych terenach płyta fundamentowa na słabym gruncie nie jest opcją, lecz koniecznością, chyba że zdecydujesz się na palowanie do głębszych, nośnych warstw.

Grunty nasypowe i organiczne

Nasypy niekontrolowane, powstające przez zrzucanie odpadów budowlanych, gruzu czy ziemi z wykopów, mają ekstremalnie zmienną nośność od 50 do 150 kPa, często z pustkami wewnątrz. Przed budową należy je bezwzględnie usunąć lub przeprowadzić szczegółowe badania rozpoznawcze z dokumentacją geologiczną. Brak rozpoznania skutkuje nierównomiernym osiadaniem i pękaniem konstrukcji w ciągu pierwszych dwóch-trzech lat użytkowania.

Tabela 1. Nośność gruntów wartości orientacyjne według norm i literatury technicznej
Rodzaj gruntuNośność qd [kPa]Ocena przydatnościUwagi praktyczne
Torfy, namuły20-80❌ NieodpowiedniWymaga wymiany lub palowania
Nasypy niekontrolowane50-150❌ SłabyBadania szczegółowe obowiązkowe
Glina plastyczna (wysoka wilgotność)80-180⚠️ ZmiennyNośność silnie zależy od pory roku
Piasek luźny100-200⚠️ SłabyWymaga sprawdzenia zagęszczenia
Piasek średni i gruby200-300✅ DobryStandardowe posadowienie możliwe
Glina zwięzła (stan zwarty)250-400✅ DobryOchrona przed nawilgoceniem
Żwir, pospółka zagęszczona300-500✅✅ Bardzo dobryławy fundamentowe wystarczają
Skała macierzysta>500✅✅✅ NajlepszyFundamentowanie uproszczone

Jak sprawdzić nośność gruntu pod płytę fundamentową?

Rozpoznanie warunków gruntowych to pierwszy i najważniejszy krok przed projektowaniem fundamentów. Inwestorzy, którzy pomijają ten etap, ryzykują przeprojektowanie konstrukcji Główny Urząd Nadzoru Budowlanego podaje, że 23% odwołań w budownictwie jednorodzinnym dotyczy problemów z fundamentami, a większość wynika z niedostatecznego rozpoznania podłoża.

Metody badań geotechnicznych porównanie

Najdokładniejszą metodą dla domów jednorodzinnych jest sondowanie CPT (Cone Penetration Test), podczas którego stożek o średnicy 35,7 mm wciska się w grunt z prędkością 20 mm/s, mierząc opór na czubku i tarcie na tulei. Urządzenie rejestruje qc (opór na czubku) w megapaskalach, a na tej podstawie geotechnik oblicza nośność graniczną i użytkową oraz szacuje osiadanie. Sondowanie CPT trwa jeden do dwóch dni, kosztuje 800-1500 zł za punkt przy trzech punktach na typową działkę daje to wydatek rzędu 3000-4500 zł.

Dla trudno dostępnych terenów stosuje się odwierty ręczne (sondę ręczną augerową), które pozwalają na pobranie próbek do oceny wizualnej i laboratoryjnej. Ta metoda jest tańsza (300-600 zł za punkt), ale mniej dokładna nie daje ciągłego profilu oporów. Wiertnica mechaniczna z rdzeniami pozwala na szczegółową analizę stratygrafii, ale wymaga wjazdu ciężkiego sprzętu i kosztuje 1000-2000 zł za punkt.

Badania laboratoryjne uzupełniają polegają na oznaczeniu granic Atterberga (wilgotność granicy plastyczności i płynności), wskaźnika piaskowego PS, stopnia plastyczności IL oraz parametrów wytrzymałościowych w aparacie trójosiowym. Wykonuje się je dla gruntów spoistych, gdy trzeba precyzyjnie określić nośność w zmiennych warunkach wodnych.

Tabela 2. Metody badań geotechnicznych porównanie kosztów i zastosowania (ceny 2026)
MetodaCzas realizacjiCena za punktDokładnośćKiedy stosować
Sondowanie CPT/CPTU1-2 dni800-1500 złBardzo wysokaStandard dla domów jednorodzinnych
Odwierty ręczne1 dzień300-600 złŚredniaDostęp ograniczony, badanie wstępne
Odwierty wiertnicą2-3 dni1000-2000 złWysokaSkomplikowane warunki, dokumentacja do pozwolenia
Badania laboratoryjne1-2 tygodnie500-2000 złBardzo wysokaGrunty spoiste, spor z wykonawcą

Co zawiera dokumentacja geotechniczna?

Opinia geotechniczna to minimum dla inwestycji indywidualnej zawiera opis warstw gruntu, poziom wód gruntowych, wartość nośności obliczeniowej oraz kategorię geotechniczną (pierwsza lub druga według PN-EN 1997). Dokumentacja geotechniczna, wymagana przy drugiej kategorii geotechnicznej, obejmuje dodatkowo projekt robót geologicznych, obliczenia stateczności i osiadania oraz warunki posadowienia. Dla domu jednorodzinnego z prostą bryłą i dobrym gruntem wystarczy opinia kosztuje 2000-4500 zł. Gdy warunki są złożone, dokumentacja to wydatek 5000-12000 zł, ale pozwala uniknąć kosztownych błędów na etapie realizacji.

Zleć badania przed zakupem działki lub waluuj cenę o 5-10% tyle mniej więcej kosztuje ewentualne wzmocnienie podłoża w przypadku niekorzystnych warunków. To inwestycja, która zwraca się wielokrotnie.

Kategorie geotechniczne a wielkość inwestycji

Eurokod 7 wprowadza trzy kategorie geotechniczne. Pierwsza (GGG I) obejmuje proste konstrukcje na dobrych gruntach, gdzie doświadczenie projektanta wystarcza do określenia warunków posadowienia bez szczegółowych obliczeń dotyczy to np. budynków parterowych bez piwnic na piaskach zagęszczonych. Druga kategoria (GGG II) wymaga dokumentacji geotechnicznej i obliczeń stateczności obejmuje większość domów jednorodzinnych z piwnicami lub na gruntach spoistych. Trzecia kategoria (GGG III) to konstrukcje specjalne, gdzie konieczne są analizy numeryczne, badania polowe i laboratoryjne oraz nadzór geotechniczny.

ławy czy płyta fundamentowa jak nośność gruntu wpływa na wybór?

Ławy fundamentowe przekazują obciążenie budynku na wąskie pasy gruntu pod ścianami nośnymi ciśnienie kontaktowe koncentruje się wzdłuż krawędzi, osiągając wartości kilkukrotnie wyższe niż średnie obciążenie od budynku. Płyta fundamentowa rozkłada ciężar na całą powierzchnię pod budynkiem, redukując ciśnienie jednostkowe na każdy metr kwadratowy podłoża. Ta różnica w mechanizmie przekazywania obciążeń decyduje o tym, kiedy które rozwiązanie jest optymalne.

Kryteria wyboru na podstawie nośności gruntu

Przy nośności powyżej 200 kPa i stabilnym poziomie wód gruntowych ławy fundamentowe zazwyczaj wystarczają ciśnienie kontaktowe rzędu 150-250 kPa mieści się w bezpiecznym zakresie dla piasków średnich i glin zwięzłych. Wymagają jednak szerokiego rozstawu, odpowiedniego zbrojenia (zbrojenie dolne ze stali żebrowej minimum 12 mm co 20-30 cm) oraz izolacji termicznej od spodu, co w praktyce oznacza przestrzeń między ławami do ocieplenia.

Przy nośności 100-200 kPa ławy stają się ryzykowne wąskie pasy generują ciśnienia przekraczające nośność gruntu, co prowadzi do lokalnego przeciążenia. Płyta fundamentowa eliminuje ten problem, rozkładając obciążenie na większą powierzchnię pod typową płytą o grubości 25-30 cm ciśnienie kontaktowe spada do 40-60% wartości generowanej przez ławy o porównywalnej nośności.

Poniżej 100 kPa płyta fundamentowa przestaje być opcją konieczne staje się wzmocnienie podłoża metodą wymiany gruntu (wybór i zastąpienie warstwą pospółki lub kruszywa) lub zastosowanie pale fundamentowych sięgających do nośnych warstw. W przypadku gruntów organicznych (torfy, namuły) nośność rzędu 20-80 kPa wymaga either głębokiego posadowienia na palach CFA lub studziennych, lub całkowitej wymiany gruntu na głębokość minimum 2-3 metrów.

ławy fundamentowe

Minimalna nośność gruntu: >150-200 kPa. Grubość ławy: 40-60 cm. Zbrojenie: strzemiona i pręty główne dolne. Izolacja: płyta XPS pod ławą. Koszt robocizny i materiałów (2026): 180-280 zł/mb w zależności od głębokości i szerokości.

Nie stosuj ław, gdy poziom wód gruntowych jest wyższy niż 1,5 m p.p.t., gdy grunt zawiera warstwy organiczne, lub gdy budynek ma piwnicę w poziomie poniżej wód gruntowych.

Płyta fundamentowa

Minimalna nośność gruntu: >50-100 kPa. Grubość płyty: 20-35 cm. Zbrojenie: siatka górna i dolna ze stali 12-16 mm. Izolacja: XPS 10-20 cm wliczony w płytę. Koszt robocizny i materiałów (2026): 250-400 zł/m².

Nie stosuj płyty, gdy grunt jest całkowicie nienośny (torfy na głębokości >5 m) pale są wówczas jedynym rozwiązaniem.

Czynniki decydujące poza nośnością

Wybór między ławami a płytą zależy również od planowanego systemu ogrzewania. Płyta fundamentowa integruje izolację termiczną i instalację ogrzewania podłogowego eliminuje mostki termiczne charakterystyczne dla ław i podłogi na gruncie. W domach energooszczędnych i pasywnych płyta obniża współczynnik U dla podłogi do wartości 0,10-0,15 W/m²K, co przekłada się na oszczędności rzędu 15-20% rocznych kosztów ogrzewania w porównaniu z tradycyjnymi ławami.

Czas realizacji różni się istotnie: ławy fundamentowe wymagają wykopu, deskowania, zbrojenia i betonowania typowo 7-10 dni roboczych na fundamentach dla domu 150 m². Płyta fundamentowa, mimo większej powierzchni, trwa 10-15 dni, ale eliminuje konieczność osobnego wykonywania izolacji, drenażu i podłogi na gruncie.

Przy ograniczonym budżecie ławy pozornie kosztują mniej ale tylko wtedy, gdy grunt jest rzeczywiście dobry. W przypadku niespodzianek gruntowych (nietypowe warstwy, wysokie wody) koszty rosną lawinowo: przeprojektowanie fundamentów to wydatek 15 000-40 000 zł, a naprawa wadliwie wykonanych ław w trakcie użytkowania 30 000-80 000 zł. Płyta fundamentowa, choć droższa na starcie, zmniejsza ryzyko takich niespodzianek.

Tabela 3. Porównanie ław i płyty fundamentowej całkowity koszt właściciela (TCO)
KryteriumŁawy fundamentowePłyta fundamentowa
Minimalna wymagana nośność gruntu>150-200 kPa>50-100 kPa
Koszt wykonania (przy dobrym gruncie)180-280 zł/mb250-400 zł/m²
Koszt wykonania (przy słabym gruncie)400-600 zł/mb (rozbudowa)300-450 zł/m²
Izolacja termicznaDodatkowy koszt 80-150 zł/m²Wbudowana w płytę
Osiadanie całkowite20-50 mm (przy dobrym gruncie)10-30 mm (równomierne)
Czas realizacji7-10 dni roboczych10-15 dni roboczych
Ryzyko błędów wykonawczychWyższe (ławy to wąskie elementy)Niższe (płyta = jedna powierzchnia)
Koszt naprawy wady (orientacyjnie)30 000-80 000 zł10 000-30 000 zł

Płyta fundamentowa na słabym gruncie kiedy to konieczne?

Słaby grunt to taki, którego nośność obliczeniowa nie pozwala na bezpieczne przeniesienie obciążeń od budynku przy zastosowaniu tradycyjnych ław. W praktyce inżynierskiej oznacza to wartości poniżej 100 kPa przy typowych obciążeniach od domu jednorodzinnego (choć budynki lekkie, drewniane szkieletowe, mogą tolerować nieco niższe wartości). Płyta fundamentowa rozwiązuje ten problem na dwa sposoby: rozkładając obciążenie na większą powierzchnię i zwiększając sztywność konstrukcji, co ogranicza wpływ nierównomiernego osiadania.

Mechanizm działania płyty na słabym gruncie

Płyta fundamentowa działa jak płyta cite sztywny element konstrukcyjny, który przenosi obciążenie z całego budynku na podłoże. Gdy grunt pod jedną częścią płyty jest słabszy, płyta rozkłada reakcję na sąsiednie, nośniejsze strefy. Mechanizm ten działa, dopóki sztywność płyty jest wystarczająca, by siły wewnętrzne nie przekroczyły wytrzymałości betonu zbrojonego. Dlatego przy bardzo słabych gruntach (poniżej 50 kPa) projektant może zwiększyć grubość płyty do 35-40 cm i dodać żebra usztywniające.

Efektem jest osiadanie równomierne cała płyta obniża się mniej więcej jednostajnie, bez różnic wysokości prowadzących do ugięć konstrukcji nadziemnej. W przeciwieństwie do ław, gdzie osiadanie punktowe pod każdą ławą może różnić się o kilka-kilkadziesiąt milimetrów, płyta wyrównuje te różnice. Dla budynków murowanych, gdzie dopuszczalne ugięcie względne to zaledwie 1/500 rozpiętości, jest to kluczowe.

Techniczne rozwiązania dla płyt na gruntach problematycznych

Gdy nośność gruntu wynosi 50-100 kPa, płyta fundamentowa wymaga wzmocnienia podłoża. Najczęstszą metodą jest wymiana gruntu na głębokość 0,5-1,5 m słabe warstwy (torfy, namuły, gliny plastyczne) zastępuje się zagęszczoną pospółką lub kruszywem łamanym 0/31,5. Ta warstwa drenująca i nośna przenosi obciążenia od płyty, a jednocześnie odprowadza wodę kapilarną, zapobiegając podciąganiu wilgoci.

Inną technologią jest wzmocnienie gruntem stabilizowanym cementem zwłaszcza dla glin i iłów o nośności 80-150 kPa. Dodatek 3-5% cementu (wagowo) zwiększa wytrzymałość na ściskanie do wartości 1-3 MPa, co odpowiada nośności 200-400 kPa. Stabilizacja wykonywana jest na głębokości 30-50 cm przed ułożeniem płyty, a kosztuje 40-80 zł/m² znacznie mniej niż pełna wymiana.

Przy bardzo głębokim zaleganiu warstw nośnych (powyżej 3-4 m) rozważ się pale CFA (Continuous Flight Auger) wbijane do warstwy nośnej, z głowicami paleowymi połączonymi ze zbrojeniem płyty. Pale o średnicy 300-400 mm, wbijane co 1,5-2 m pod całą powierzchnią płyty, przenoszą obciążenie budynku na głębsze, nośniejsze warstwy. Koszt takiego rozwiązania: 180-300 zł/mb pale × 50-80 mb = 9000-24000 zł dodatkowo, ale eliminuje ryzyko osiadania.

Parametry techniczne płyty fundamentowej na słaby grunt

Grubość płyty na słabym gruncie zależy od obciążenia i rozpiętości budynku typowo 25-35 cm dla domów jednorodzinnych. Zbrojenie stanowią dwie siatki ze stali żebrowanej klasy A-IIIN (RB500W) o średnicy 12-16 mm, rozmieszczone co 10-15 cm. Otulina zbrojenia dolnego wynosi minimum 30 mm według normy PN-EN 1992-1-1, co chroni stal przed korozją.

Izolacja termiczna z polistyrenu ekstrudowanego (XPS) o lambdzie 0,034 W/mK i grubości 15-20 cm układana jest pod całą płytą i po bokach na głębokość przemarzania (w Polsce 0,8-1,2 m zależnie od regionu). Hydroizolacja z papy termozgrzewalnej lub membran EPDM stosowana jest, gdy poziom wód gruntowych może okresowo przekraczać spód płyty.

Płyta fundamentowa zintegrowana z izolacją i ogrzewaniem podłogowym eliminuje konieczność wykonywania osobnej wylewki jastrychowej, co skraca harmonogram budowy o 2-3 tygodnie i obniża koszty wykończenia podłogi.

Proces budowy płyty fundamentowej krok po kroku

Realizacja płyty fundamentowej przebiega według ustalonej sekwencji, której kolejność wynika z uzależnień technologicznych opuszczenie któregoś etapu lub zmiana kolejności generuje błędy i koszty. Typowy harmonogram dla domu jednorodzinnego o powierzchni 150-200 m² wygląda następująco:

Etap 1-2: Rozpoznanie i projekt

Tydzień 1-2 to badania geotechniczne: minimum trzy punkty sondowania lub odwiertów na typowej działce, opis profilu gruntowego, określenie nośności i poziomu wód. Na tej podstawie geotechnik wydaje opinię lub dokumentację geotechniczną. Tydzień 3-4 poświęca się na projekt konstrukcji płyta zbrojona wymaga obliczeń zgodnych z Eurokodem 2 i Eurokodem 7, uwzględniających oddziaływania od budynku, parcia gruntu i wód.

Etap 3: Przygotowanie terenu

Przed ułożeniem płyty wykonuje się wykop lub niwelację terenu do rzędnej projektowanej spodu płyty. Następnie układa się warstwę piasku lub pospółki (20-30 cm), którą zagęszcza się do IS ≥ 0,95. Na tym etapie montuje się instalacje podziemne kanalizację, rury wodno-kanalizacyjne, przewody elektryczne aby uniknąć przebić w gotowej płycie.

Etap 4: Izolacja i szalunek

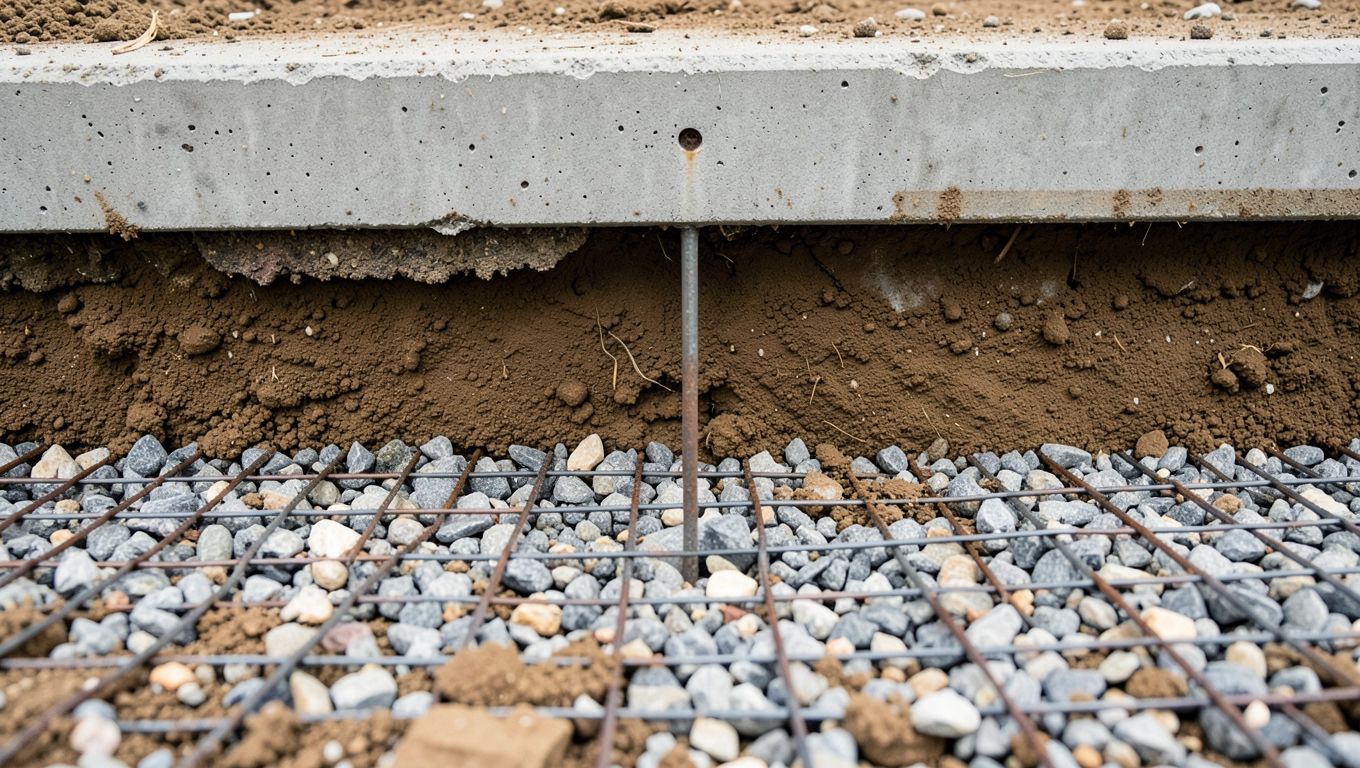

Na warstwie zagęszczonego kruszywa układa się folię kubełkową (ochrona hydroizolacji przed uszkodzeniem), następnie płytę XPS grubości 15-20 cm i papę termozgrzewalną lub membranę hydroizolacyjną. Wzdłuż krawędzi płyty stawia się deskowanie z desek lub systemowych szalunków metalowych, ustalając rzędne z dokładnością ±5 mm.

Etap 5: Zbrojenie

Układa się dolną siatkę zbrojeniową na podporach dystansowych (minimum 30 mm od dolnej powierzchni płyty), następnie pręty rozdzielcze i górną siatkę. Pręty łączone są na zakład (minimum 40 średnic pręta dla stali żebrowanej) lub łącznikami mechanicznych. Całość kontroluje kierownik budowy przed betonowaniem rozstaw zbrojenia, otulina, jakość połączeń.

Etap 6: Betonowanie

Beton klasy minimum C25/30 (według normy PN-EN 206+A2:2021) wylewa się jednorazowo na całą powierzchnię płyty, wibracją mechaniczną w celu usunięcia pustek powietrznych. Wykończenie powierzchni zacieranie mechaniczne lub ręczne wykonuje się przed rozpoczęciem wiązania cementu. Czas wiązania i dojrzewania betonu: minimum 7 dni przed obciążeniem, optimum 21-28 dni przed wznoszeniem ścian.

Etap 7: Odbiór techniczny

Przed przekazaniem płyty wykonawcy kolejnego etapu (ściany, instalacje) należy sprawdzić: zgodność rzędnych z projektem (±10 mm), grubość płyty (mierzoną w kilku punktach), klasę betonu (atest z laboratorium), zbrojenie (protokół z kontroli), dokumentację fotograficzną i protokół odbioru podpisany przez kierownika budowy.

Zamów badanie nośności gruntu przed podpisaniem umowy z wykonawcą fundamentów koszt 3000-4500 zł zwróci się wielokrotnie, jeśli unikniesz przeprojektowania.

Typowe błędy przy fundamentowaniu i jak ich unikać

Błędy fundamentowe dzielą się na trzy kategorie: pominięcie badań, błędy projektowe i błędy wykonawcze. Każdy z nich generuje określone konsekwencje od pęknięć ścian po katastrofę budowlaną. Najczęstsze z nich warto poznać, zanim pojawią się na Twojej budowie.

Pominięcie lub niedostateczne badania gruntu

Inwestorzy, którzy zamawiają tylko jeden punkt sondowania na działce o powierzchni 1000 m², ryzykują przeoczeniem lokalnej warstwy słabego gruntu. Przykład: jedno sondowanie w centrum działki wykazało piasek (nośność 250 kPa), ale przy granicy działki zalega warstwa gliny plastycznej (nośność 100 kPa). Ławy fundamentowe pod ścianą graniczną osiadają 30 mm więcej niż pod resztą budynku efekt: ukośne pęknięcia na elewacji.

Minimalne rozpoznanie dla domu jednorodzinnego to trzy punkty badawcze rozmieszczone w trójkącie, obejmujące strefę pod przyszłym budynkiem. Przy działce nachylonej lub nieregularnej konieczne są dodatkowe punkty.

Niedopasowanie typu fundamentu do warunków gruntowych

Projektant, który przyjmuje nośność gruntu z tablic normowych (np. piasek średni = 300 kPa) bez weryfikacji badawczej, może pomylić luźny piach z zagęszczonym. Skutek: obliczona nośność jest zawyżona o 30-50%, a rzeczywiste osiadanie przekracza dopuszczalne. Normy PN i Eurokod dopuszczają stosowanie wartości tablicowych tylko przy kategoriach geotechnicznych I, gdy doświadczenie regionalne potwierdza jednorodność warunków.

Błędy wykonawcze przy płycie fundamentowej

Niedostateczne zagęszczenie podłoża to najczęstszy błąd na budowie. Warstwa piasku pod płytą musi osiągnąć stopień zagęszczenia IS ≥ 0,95 według PN-B-04481:1988 sprawdza się to badaniem Proctora. Gdy wykonawca oszczędza na ilości przejść walca lub nie kontroluje wilgotności, zagęszczenie spada do IS 0,85-0,90, a osiadanie płyty rośnie dwu-, trzykrotnie.

Zbyt mała otulina zbrojenia (poniżej 30 mm) przyspiesza korozję stali, zwłaszcza gdy wilgotność pod płytą jest podwyższona. Rdza na zbrojeniu zmniejsza przekrój czynny, obniżając nośność płyty. Zjawisko to ujawnia się po 5-10 latach użytkowania, gdy pierwsze rysy pojawiają się na sufitach parteru.

Przerwy technologiczne w betonowaniu, gdy jedna partia betonu wiąże przed wlaniem następnej, tworzą tak zwane zimne spoiny płaszczyzny kontaktu między warstwami o obniżonej wytrzymałości. Woda przesiąkająca przez te spoiny dochodzi do zbrojenia, inicjując korozję. Prawidłowe betonowanie płyty wymaga ciągłego procesu lub szczelin dylatacyjnych zaprojektowanych przez konstruktora.

Jak uniknąć błędów praktyczne wskazówki

Zamawiaj badania geotechniczne jako pierwszą pozycję w harmonogramie budowy jeszcze przed zakupem działki lub przynajmniej przed podpisaniem umowy z wykonawcą. Przekaż opinię geotechniczną projektantowi fundacji i żądaj, by ten potwierdził pisemnie, że projekt uwzględnia faktyczne warunki gruntowe, a nie wartości tablicowe.

Przy odbiorze płyty fundamentowej skontroluj osobiście: zagęszczenie podłoża (protokół z badania), zbrojenie (wymiary otuliny, rozstaw prętów), beton (atest z laboratorium, szczelność deskowania). Nie wahaj się zatrzymać płatności do czasu usunięcia usterek naprawa wylewki jest kilkukrotnie tańsza niż naprawa fundamentów po latach.

Brak badań gruntu to nie oszczędność, lecz hazard. Statystycznie co trzeci dom w Polsce stoi na fundamentach dobranych bez rozpoznania podłoża konsekwencje ponoszą właściciele.

Twój plan działania podsumowanie

Fundamenty to jedyna część budynku, której nie da się wymienić bez rozbiórki. Dlatego każdy etap rozpoznania i projektowania wymaga takiej samej staranności jak konstrukcja nadziemna. Nośność gruntu pod płytą fundamentową nie jest abstrakcyjnym parametrem z norm to liczba, od której zależy, czy Twój dom będzie stał stabilnie przez pokolenia, czy zacznie pękać po pierwszej zimie.

Plan działania jest prosty: najpierw rozpoznanie gruntu (badania geotechniczne za 3000-4500 zł), potem projekt fundamentów uwzględniający faktyczne warunki, następnie realizacja z kontrolą jakości na każdym etapie. Ławy czy płyta wybór podyktowany nośnością gruntu, a nie preferencjami wykonawcy ani pozorną oszczędnością.

Masz już działkę lub jesteś na etapie projektowania? Zamów przynajmniej opinię geotechniczną, zanim wykonasz głęboki wykop. Wiedza o podłożu zaoszczędzi Ci dziesiątków tysięcy złotych i stresu związanego z opóźnieniami i sporami z wykonawcą.
